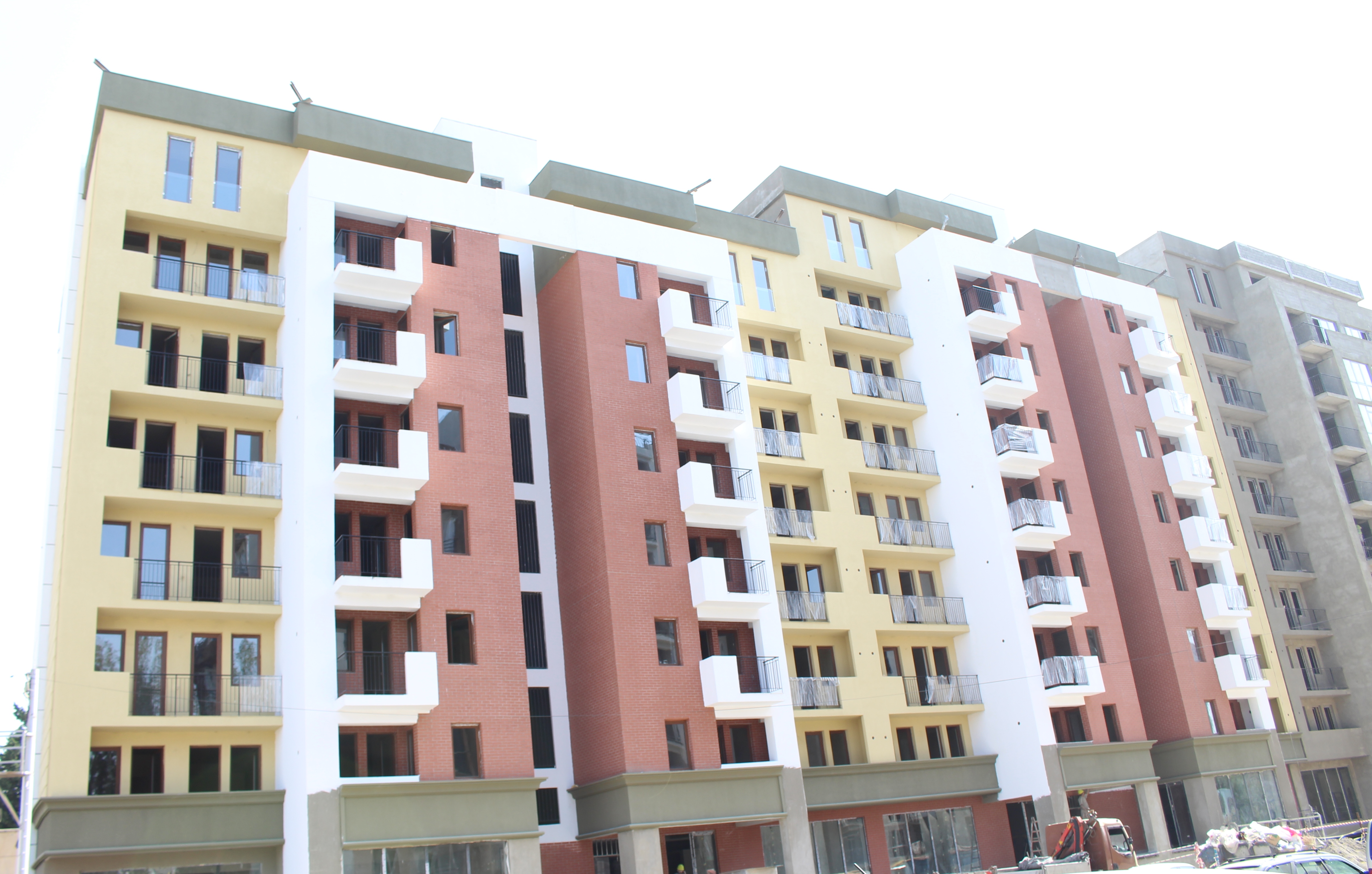

5 სექტემბერი 2018 წელი

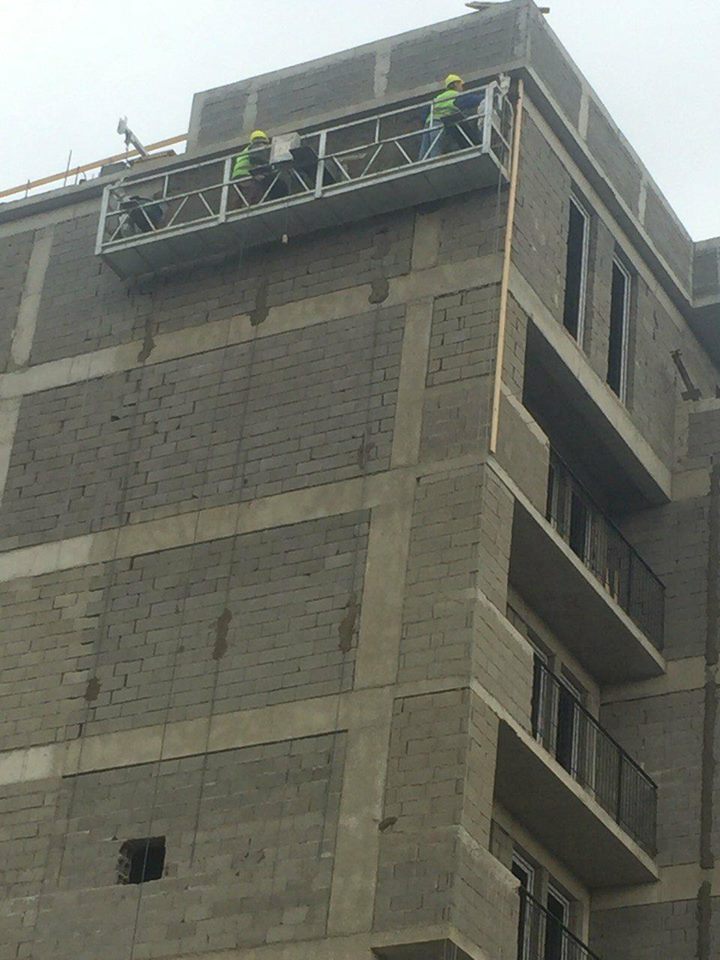

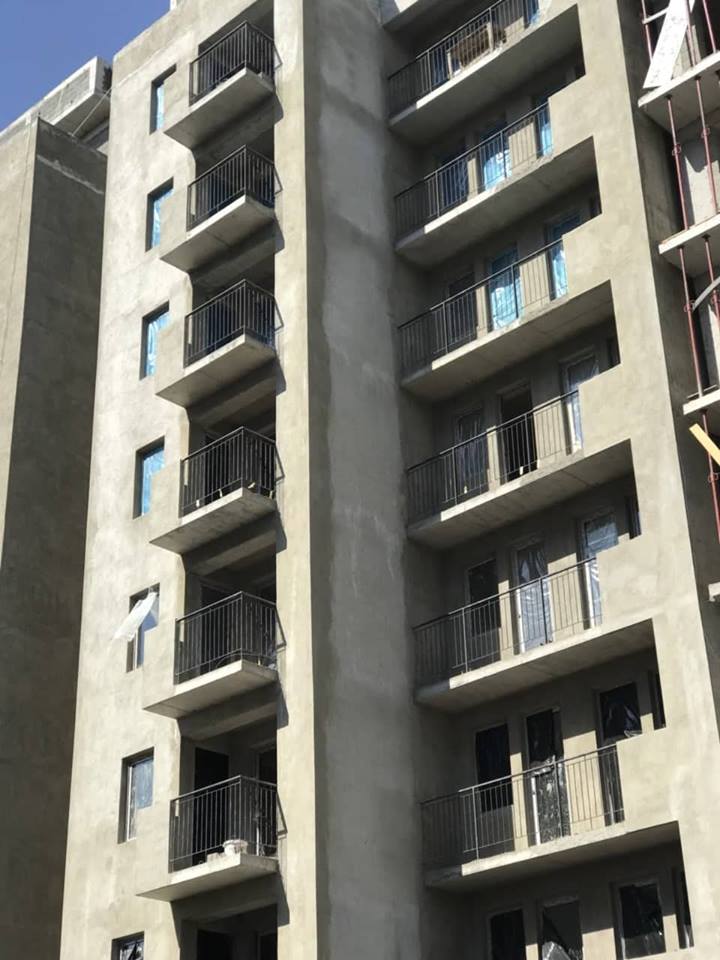

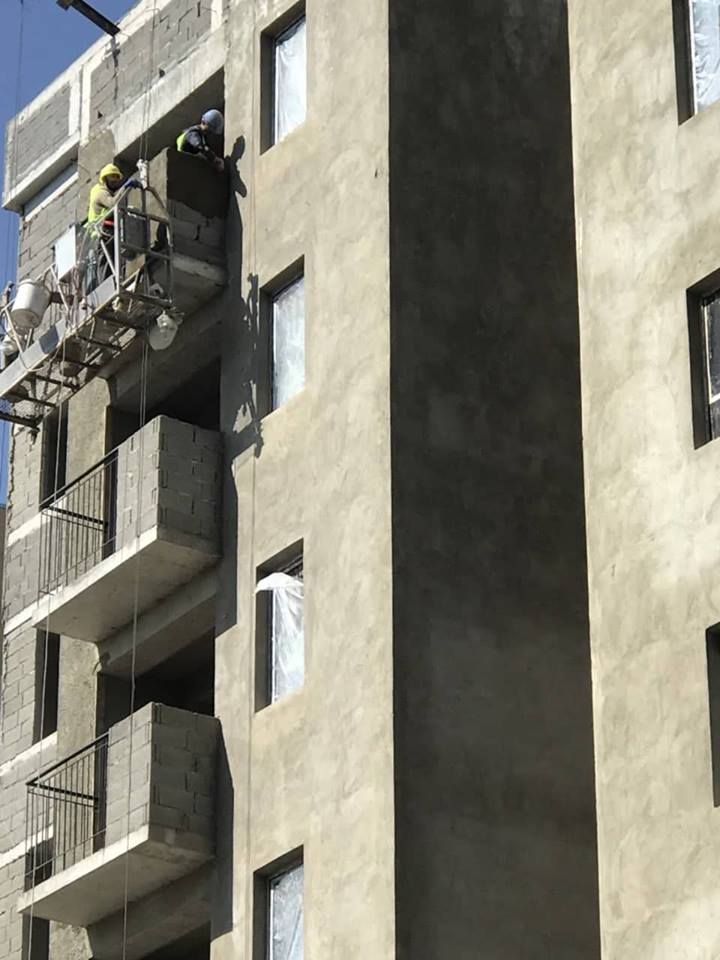

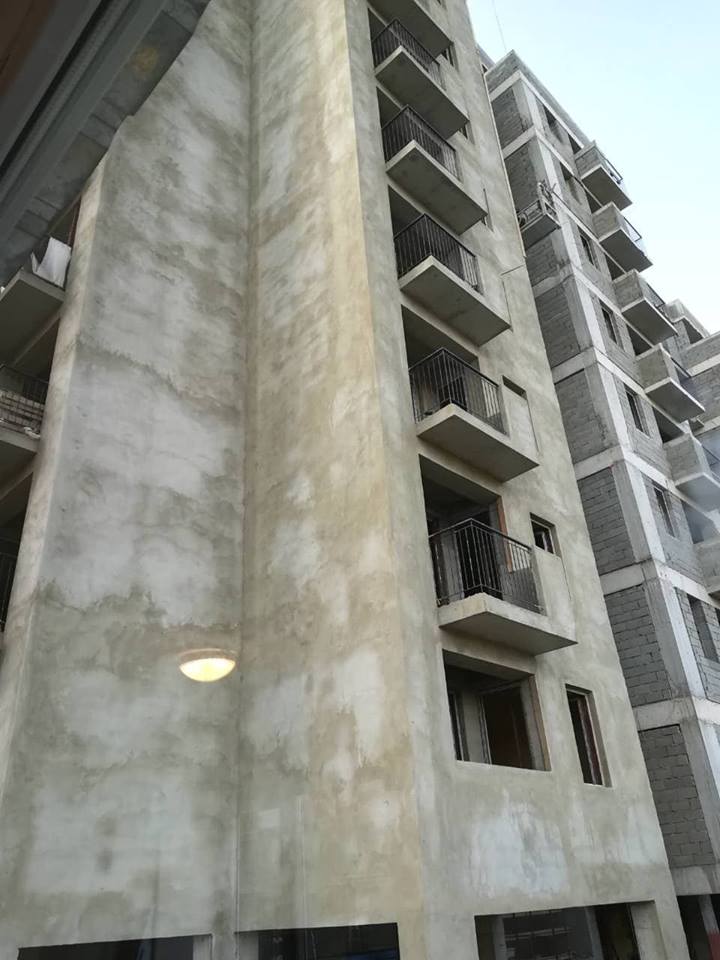

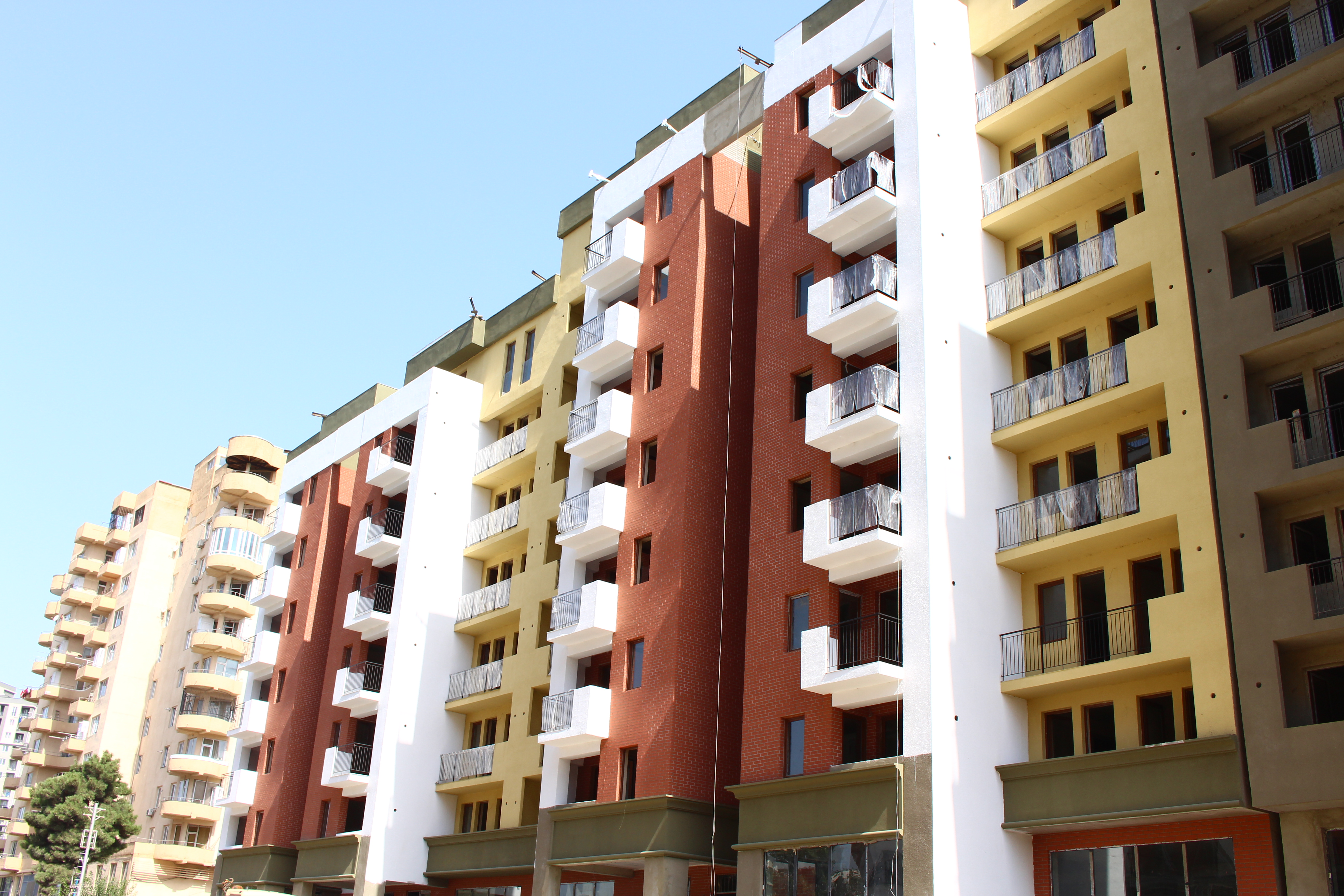

დასრულდა A ბლოკის ფასადის სამღებრო სამუშაოები
12 ივლისი 2018 წელი
კარების მონტაჟი
ა ბლოკისთვის დაიწყო ჰოლში მეთლახის დაგება

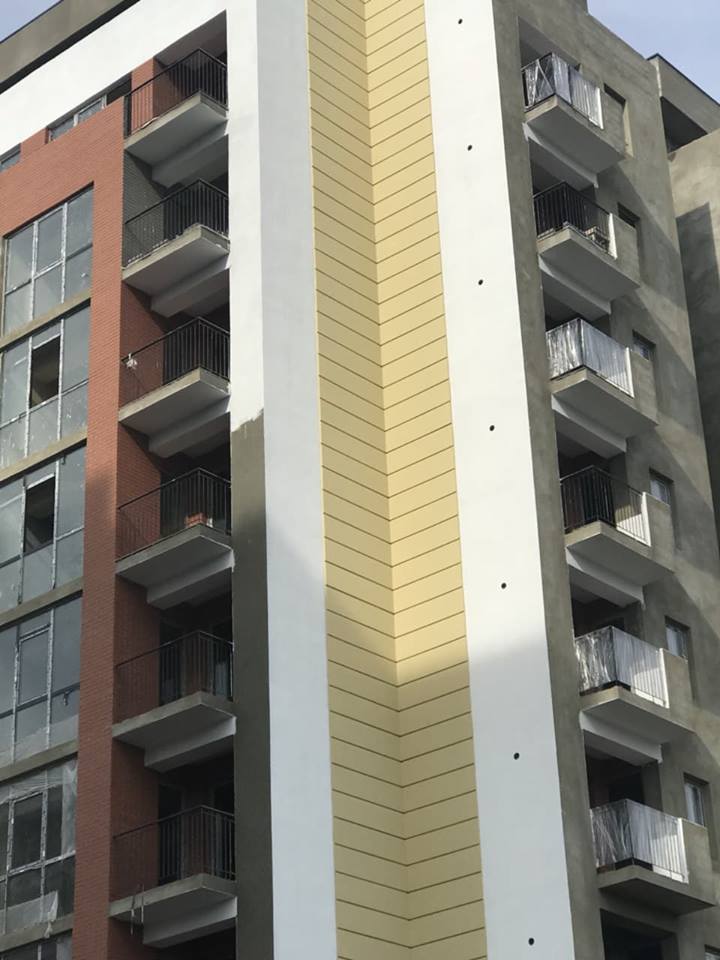

მიმდინარეობს ფასადის მოპირკეთება a ბლოკისთვის
8 ივნისი 2018 წელი

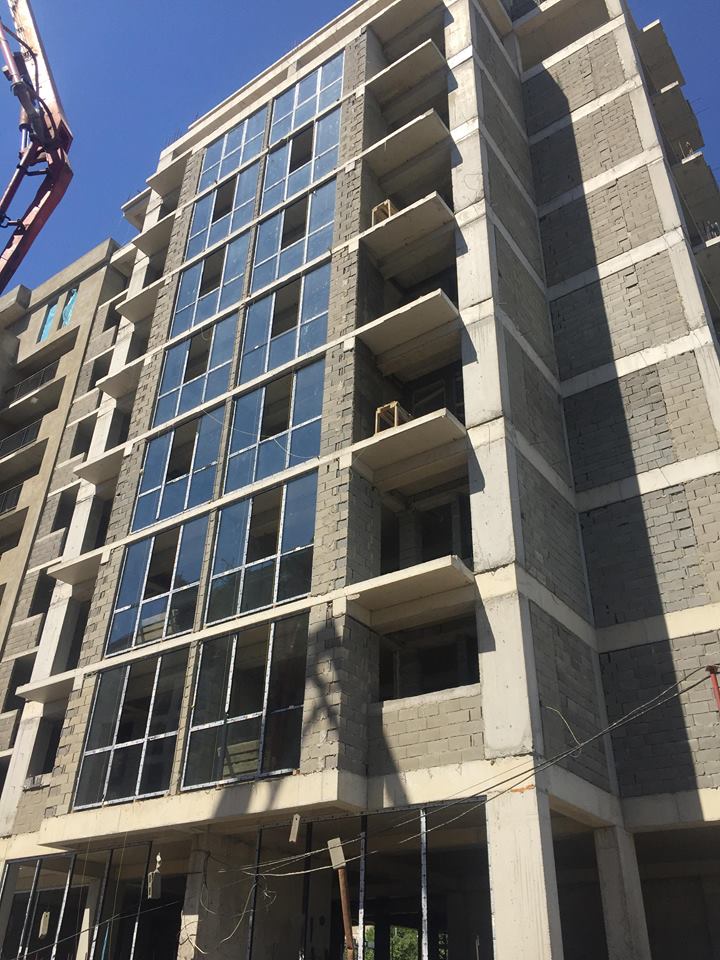

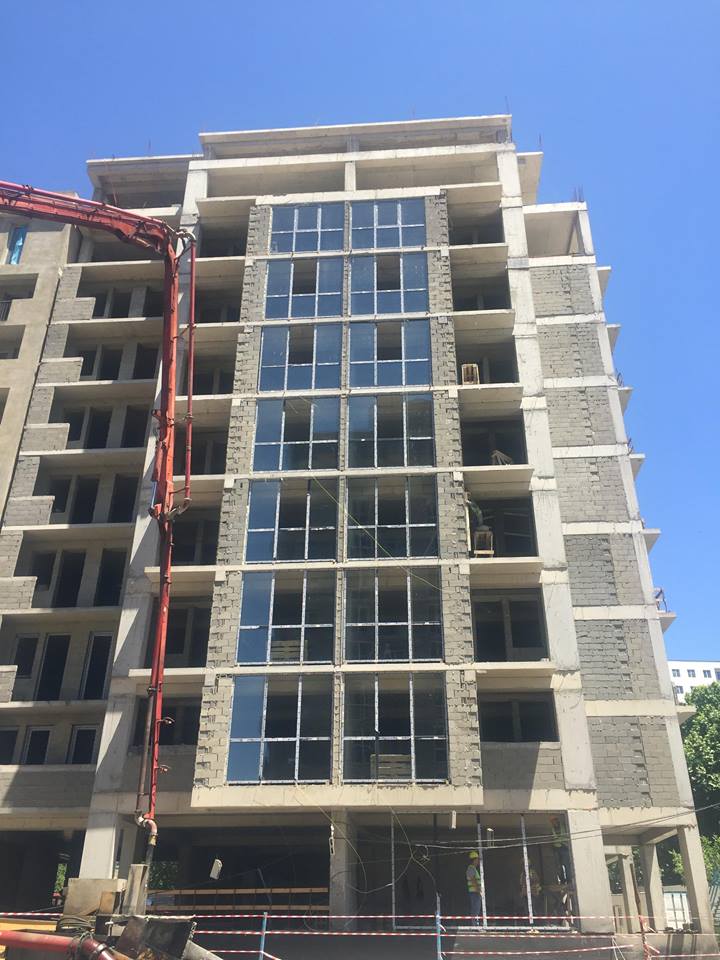

ალუმინის ვიტრაჟების მონტაჟი
23 მაისი 2018 წელი

ჩაისხა პანდუსის კედელი
10 მაისი 2018 წელი

მიმდინარეობს A ბლოკის საცხოვრებელი ბინების იატაკების მოჭიმვა

ილესება A ბლოკის სადარბაზოები
25 აპრილი 2018 წელი

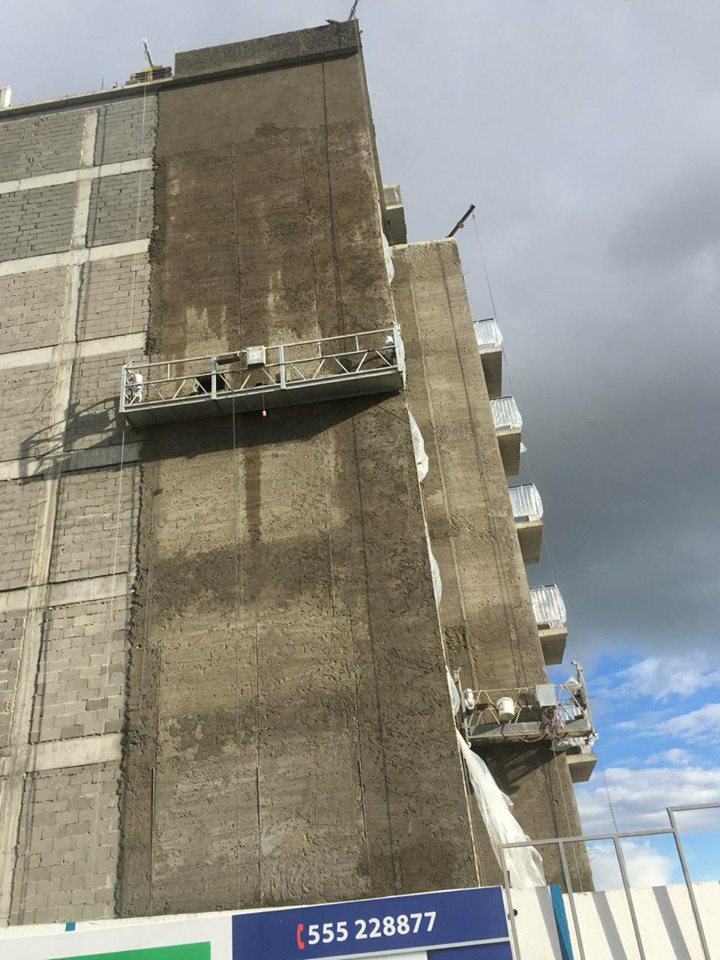

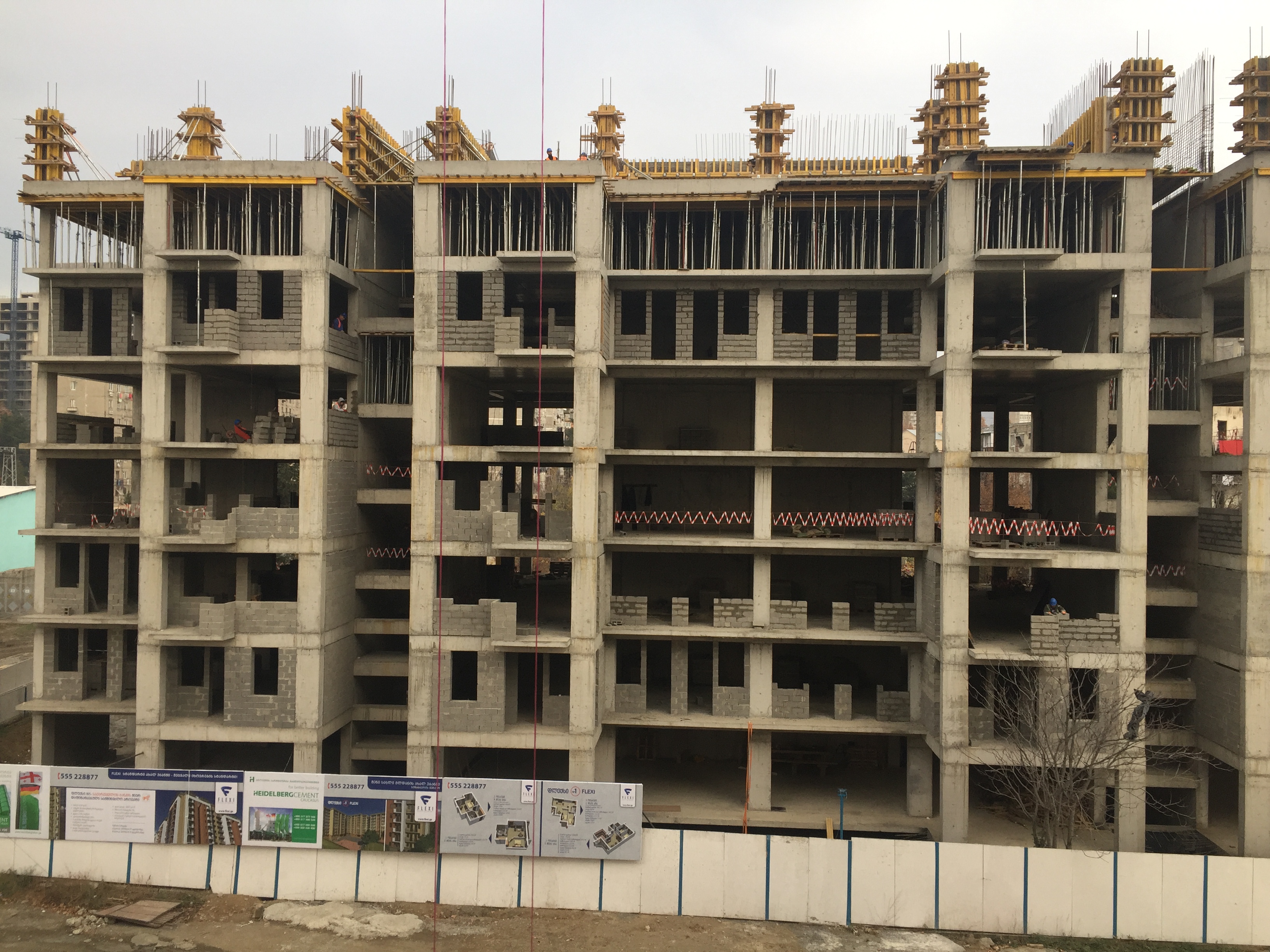

მიმდინარეობს A ბლოკის ლესვითი სამუშაოები.
12 მარტი 2018 წელი

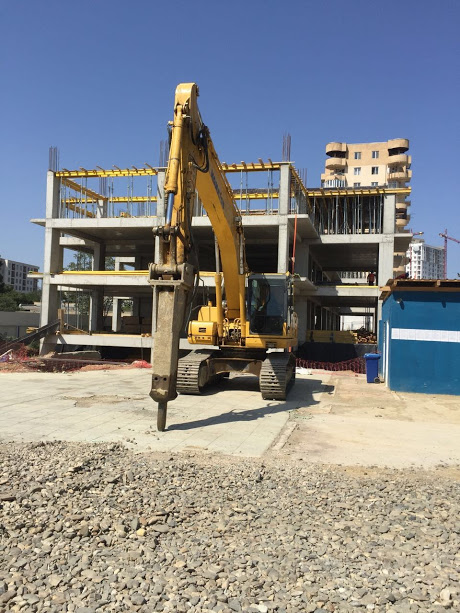

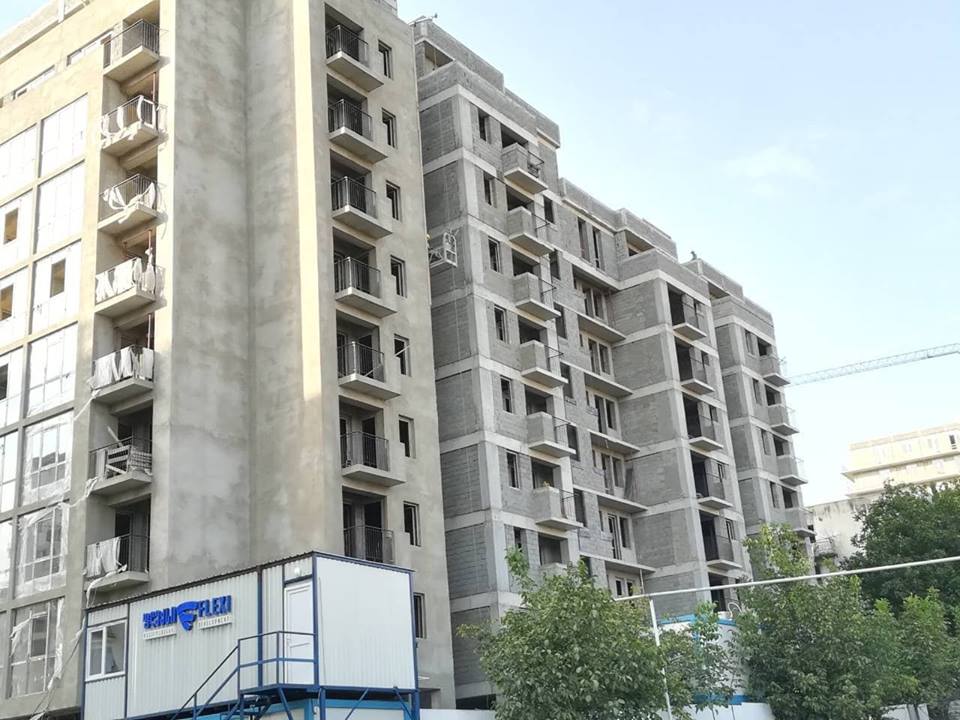

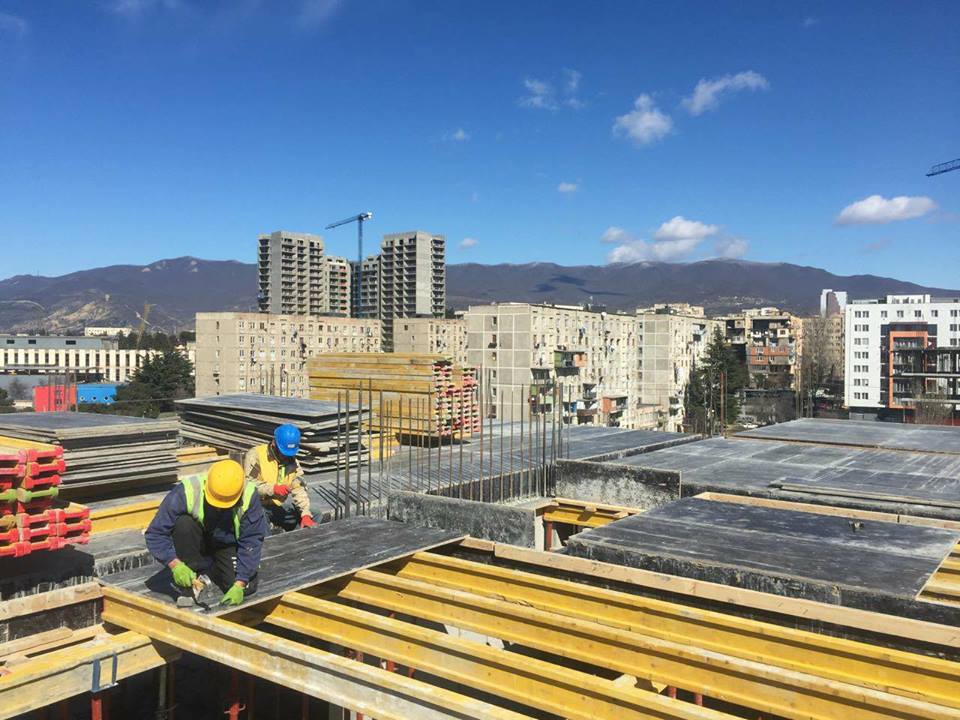

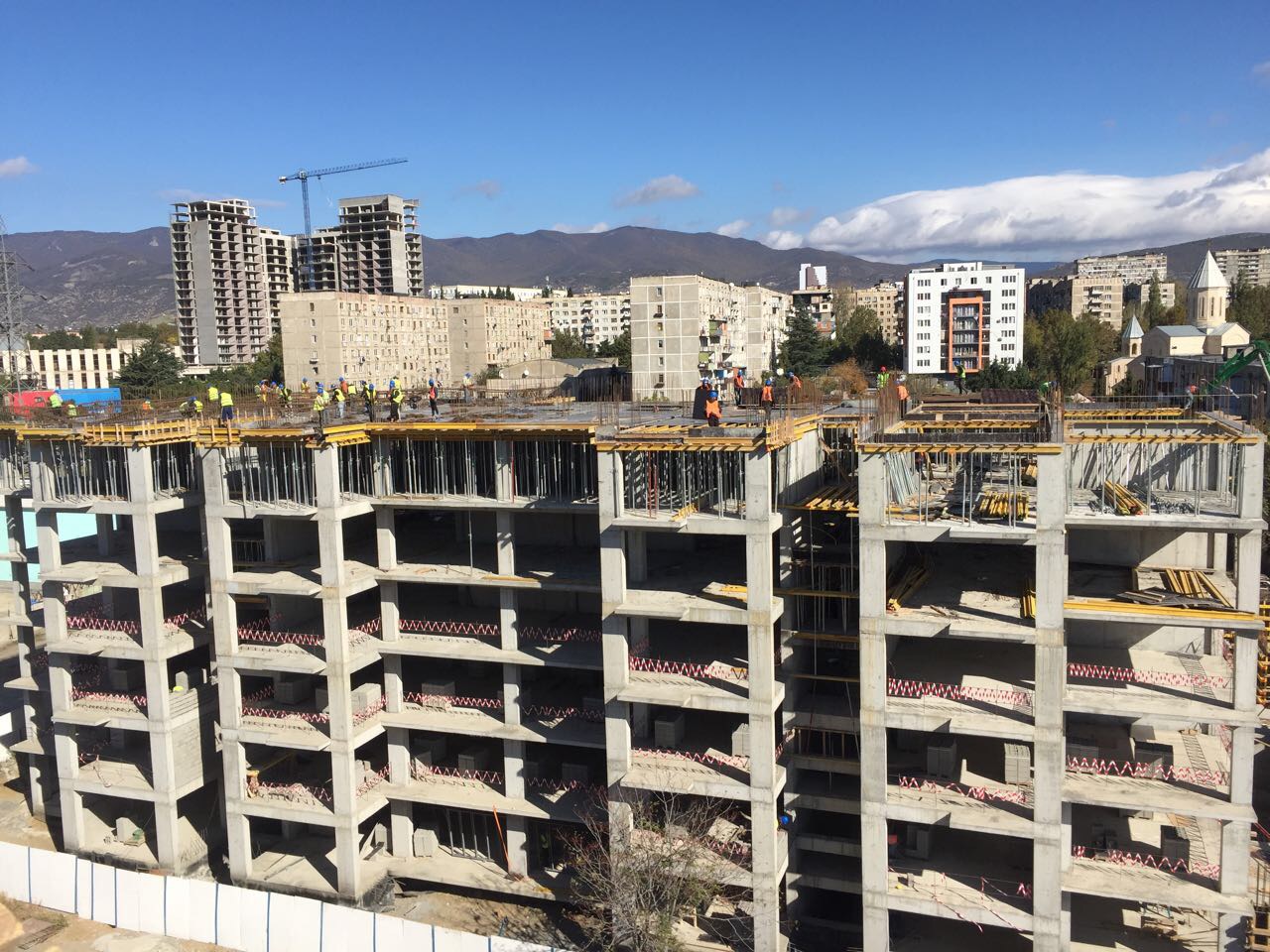

A ბლოკის კარკასული სამუშაოები დასრულებულია

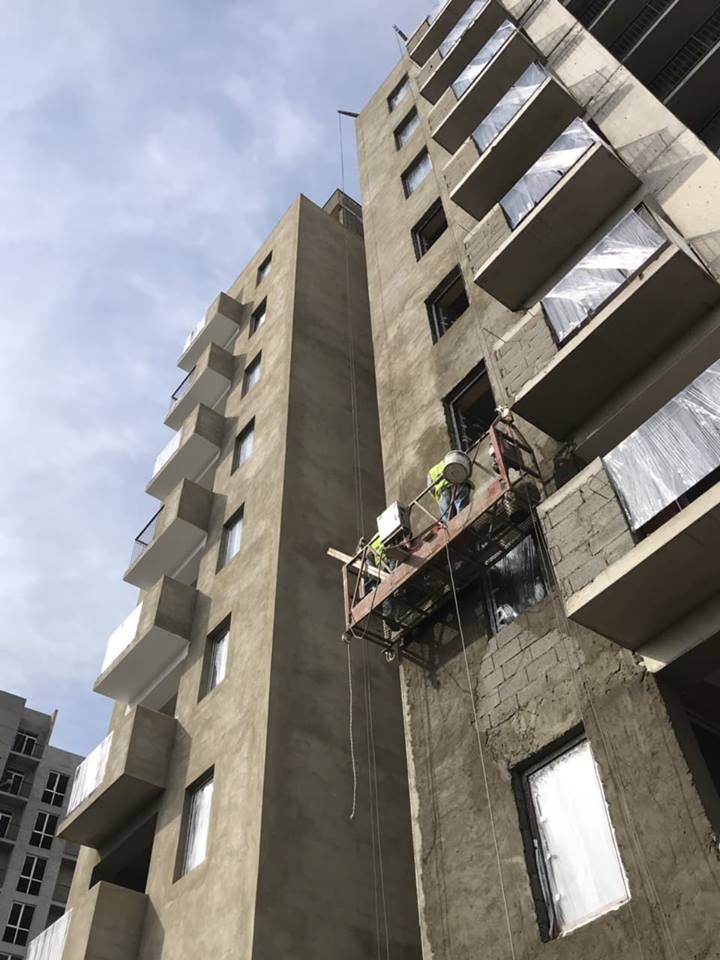

ამ ეტაპზე მიმდინარეობს A ბლოკის ფასადის კედლების ლესვა
22 იანვარი 2018 წელი

A ბლოკის უსაფრთხოების ღობეები
18 იანვარი 2018

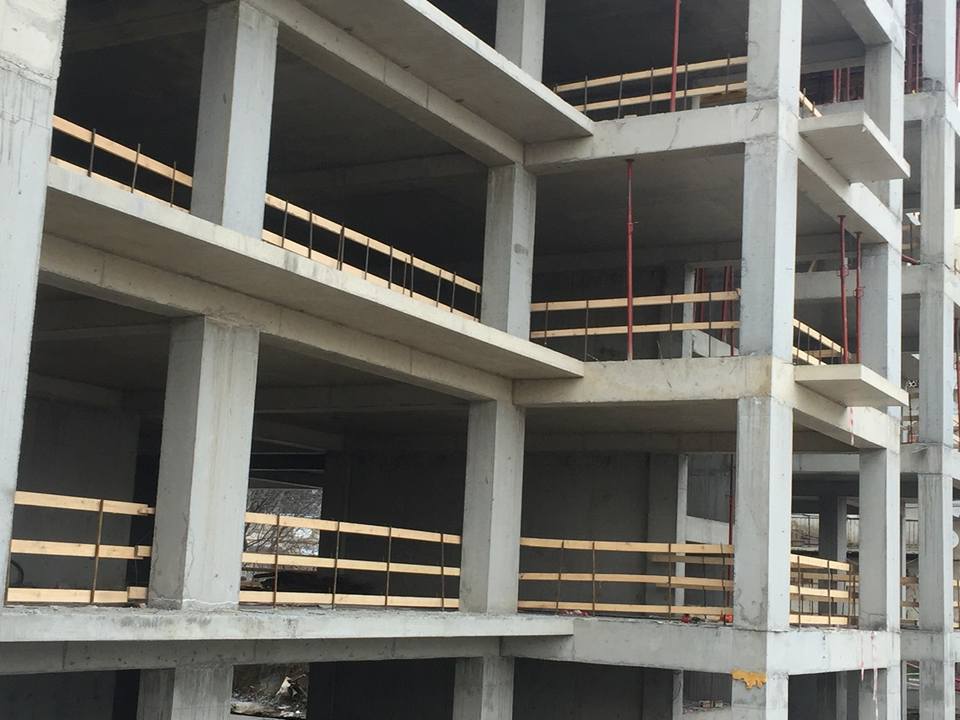

ა ბლოკის წინა ფასადის მხრიდან დაწყებულია მოაჯირების მონტაჟი
27 ნოემბერი 2017
27 ოქტომბერი 2017

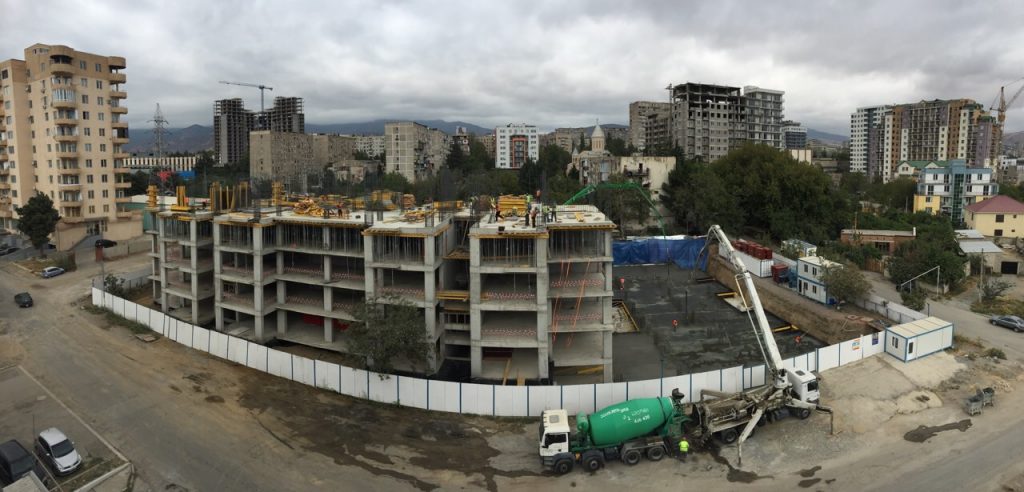

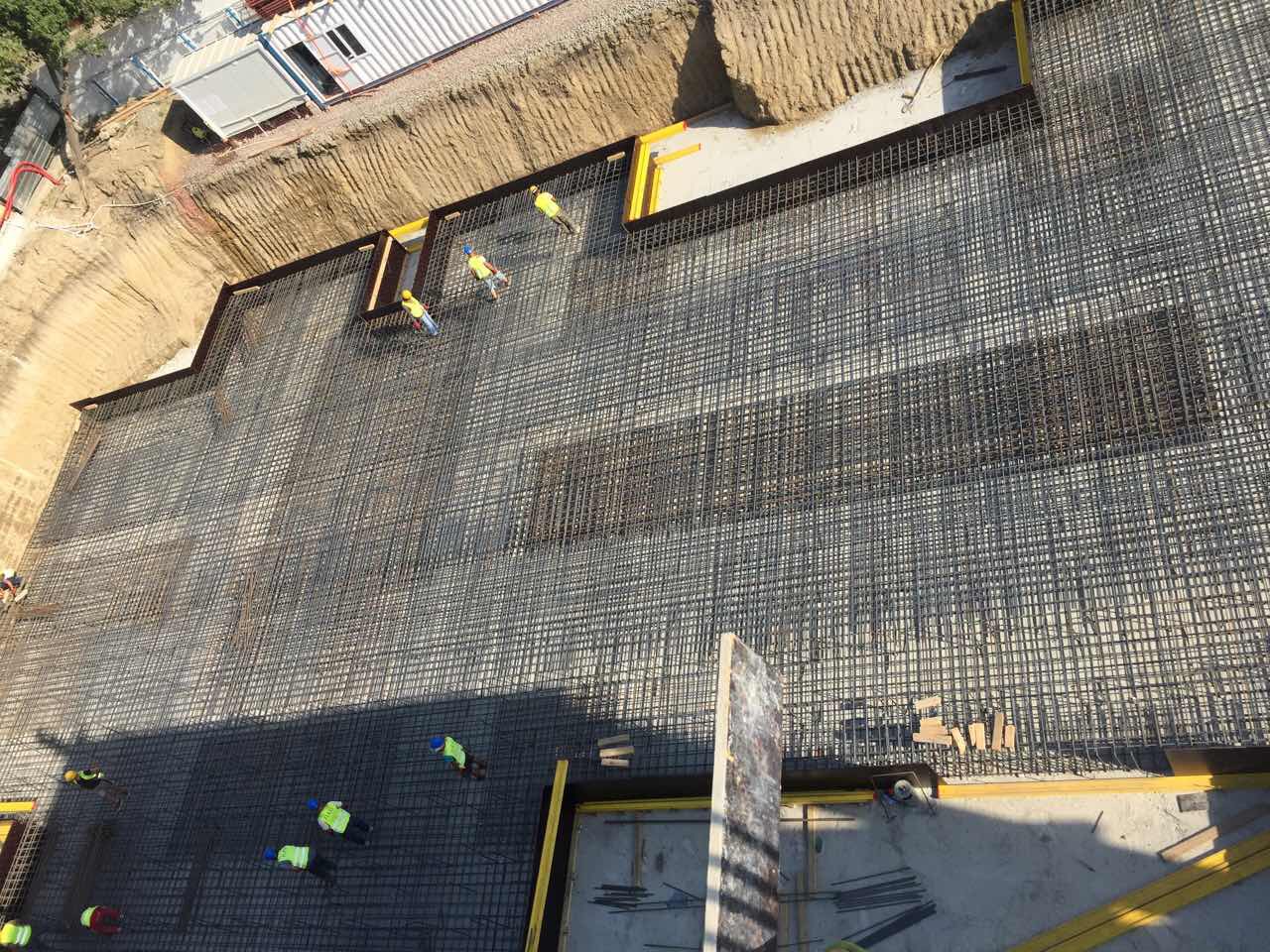

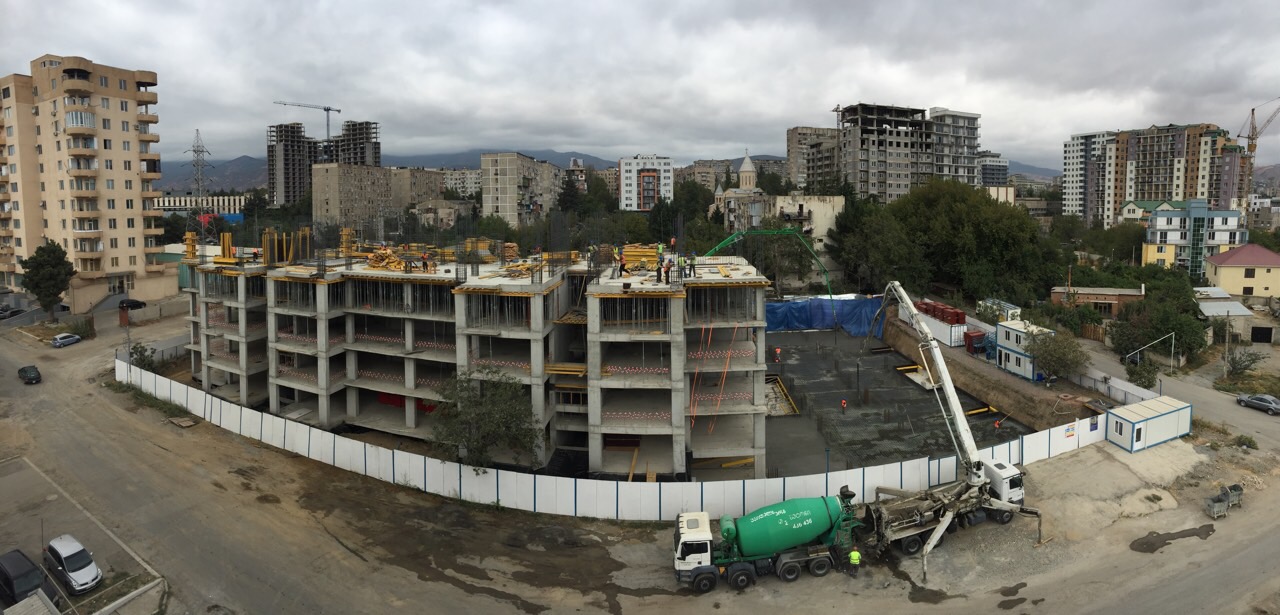

27 სექტემბერი 2017

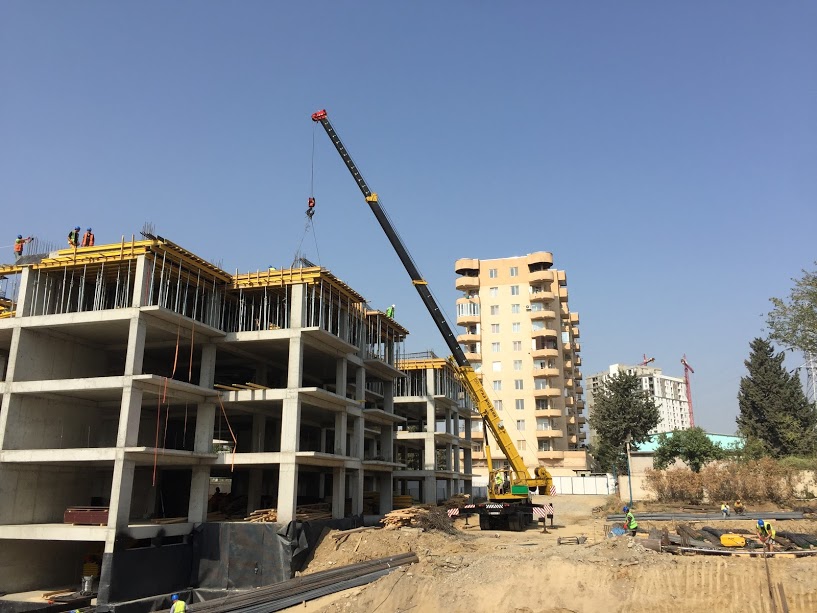

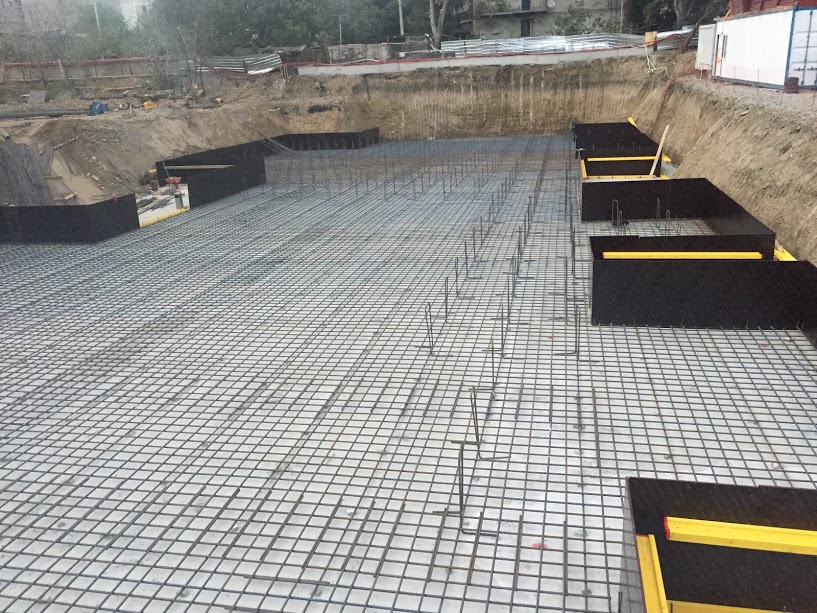

22 სექტემბერი 2017

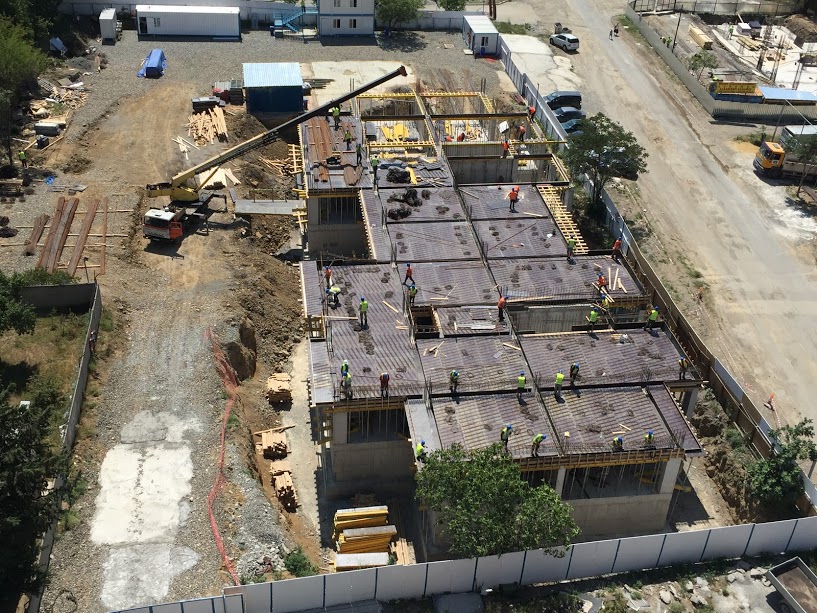

26 ივლისი 2017

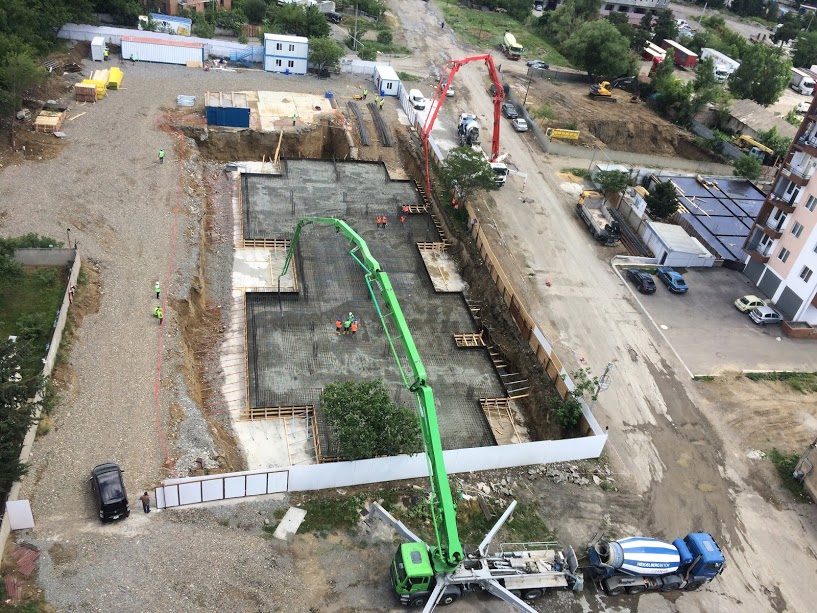

15 ივნისი 2017

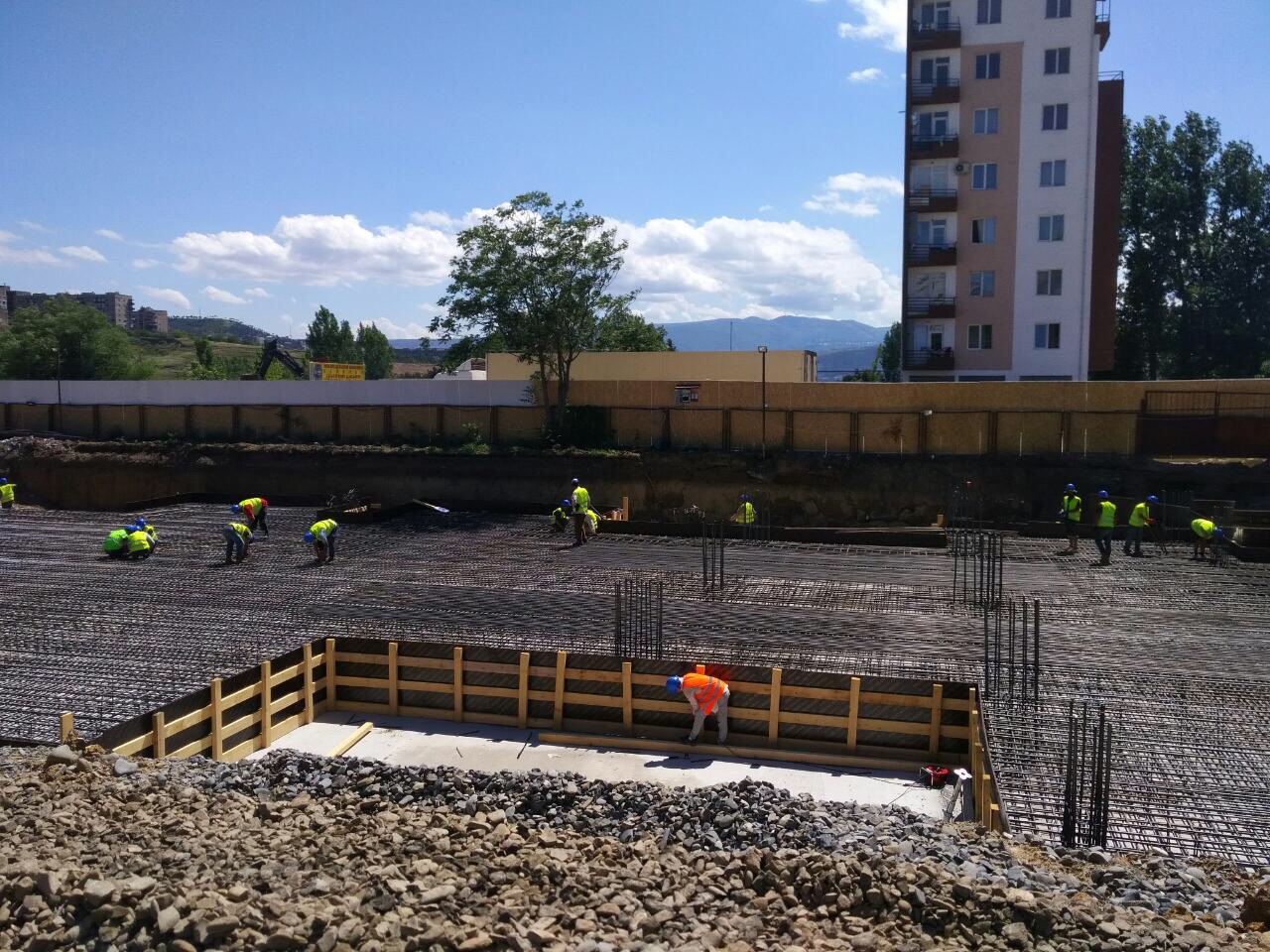

7 ივნისი 2017

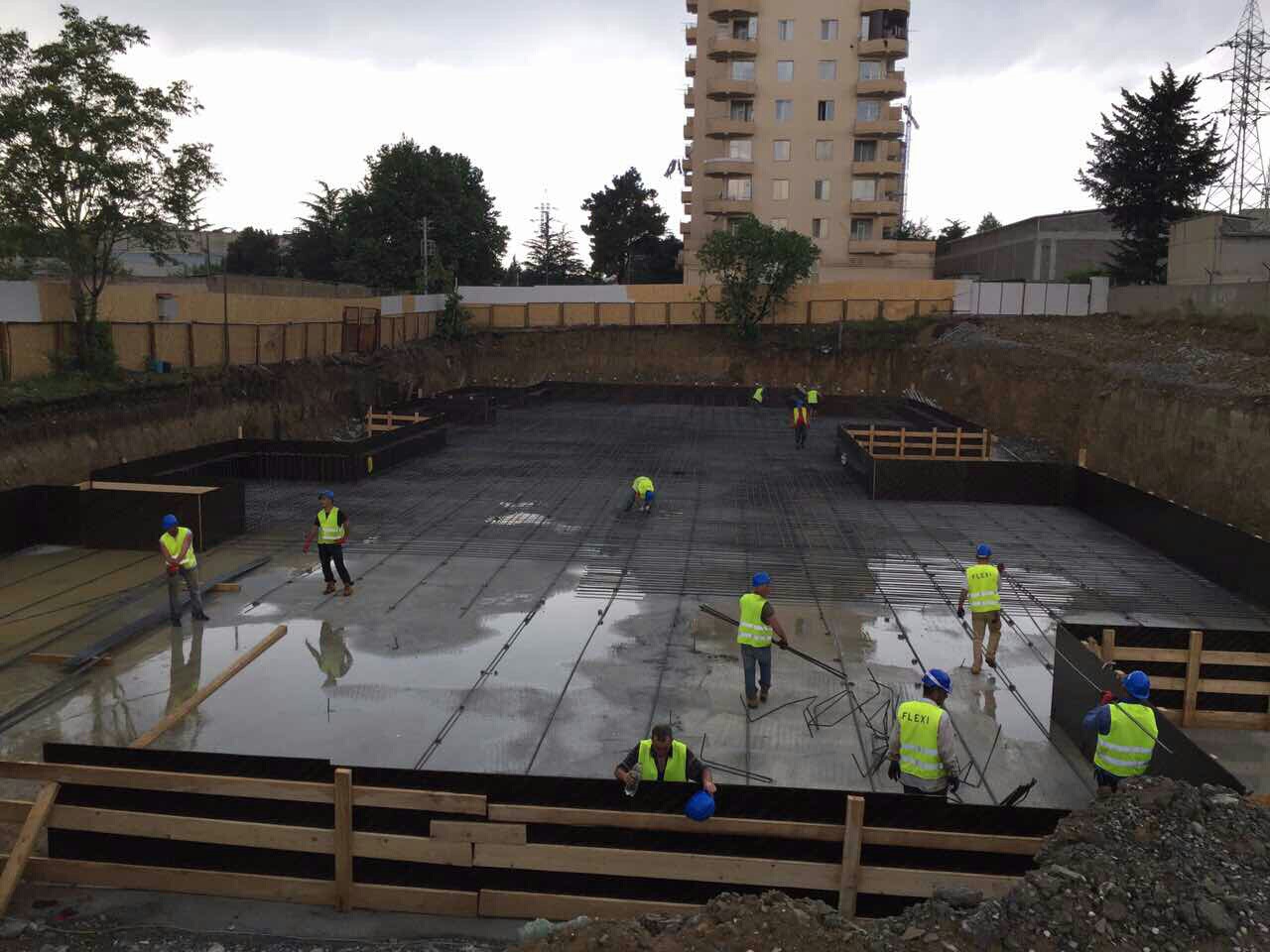

5 ივნისი 2017

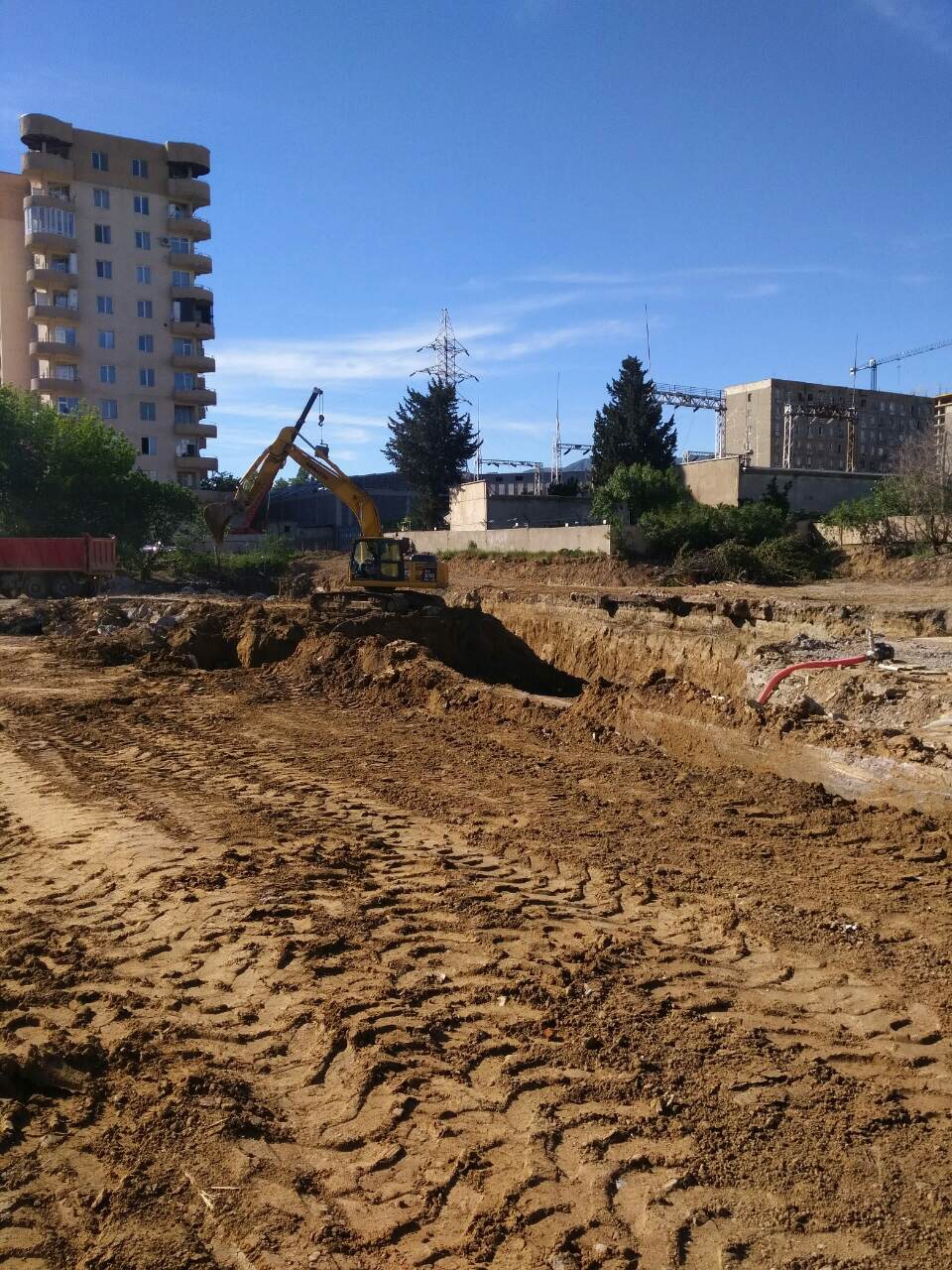

25 მაისი 2017
15 დეკემბერი 2018 წელი

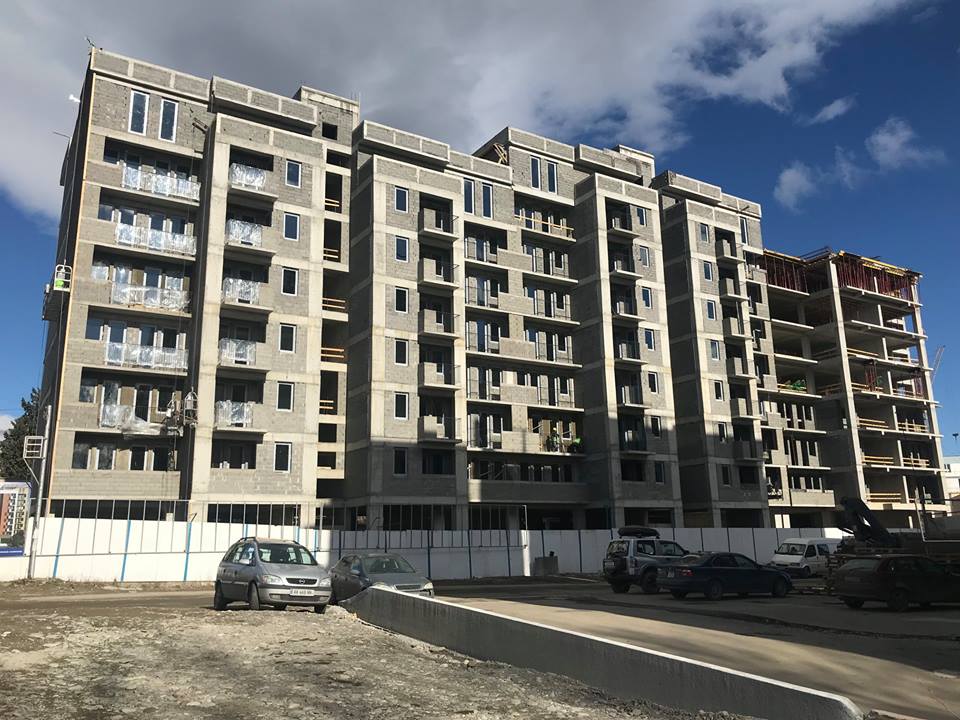

10 ოქტომბრი 2018 წელი

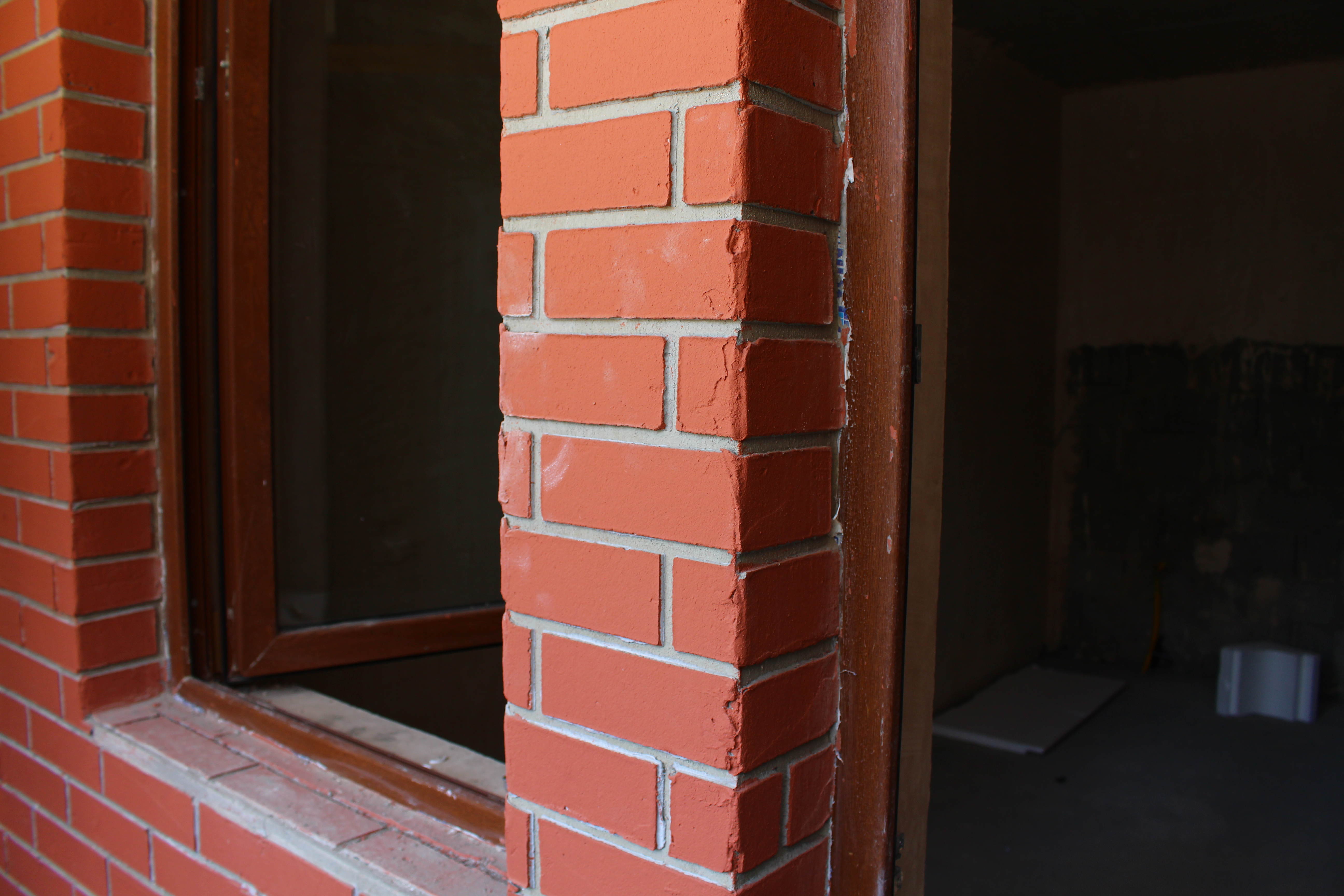

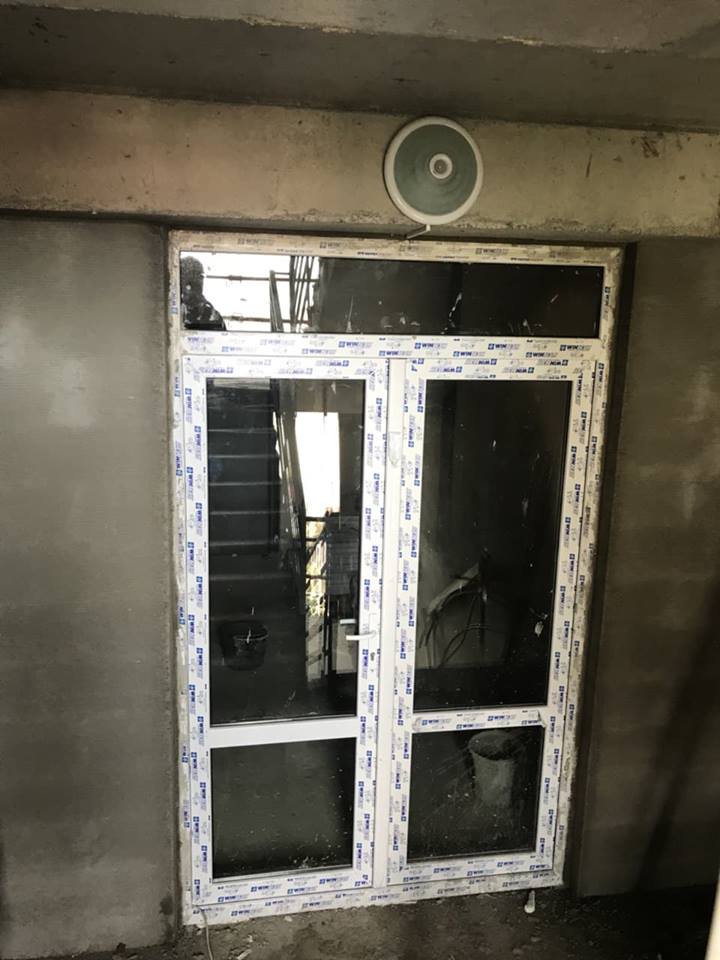

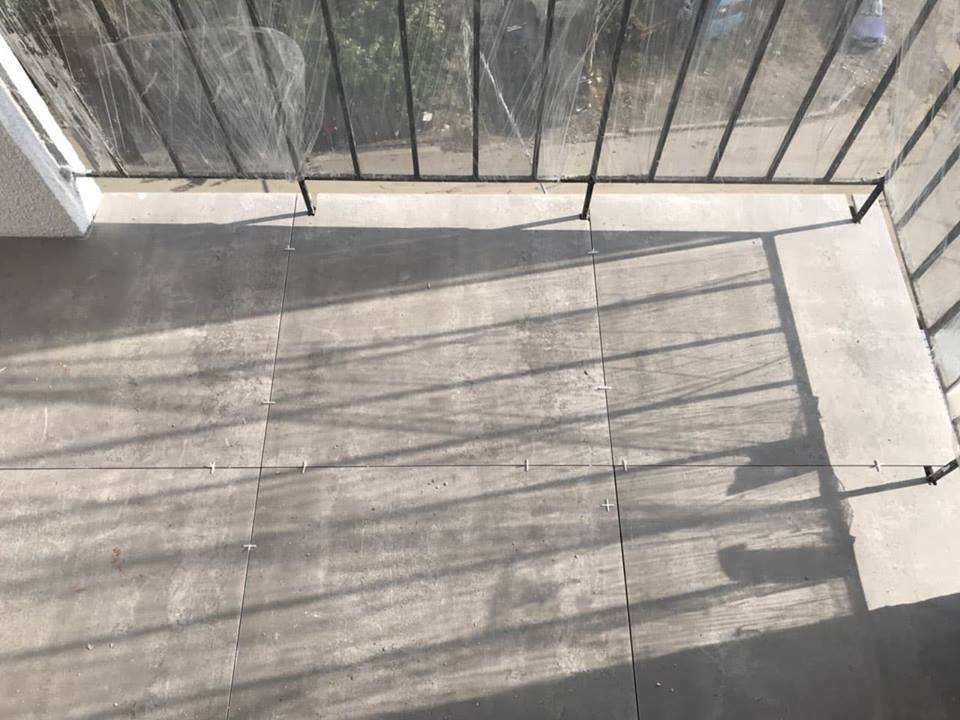

აივნებზე დაიგო კერამოგრანიტის ფილები; ილესება და იღებება ფასადი ეზოსა და ქუჩის მხარეს; ბინებში მიმდინარეობს იატაკის მოჭიმვა; სადარბაზოში დამონტაჟდა მეტალო-პლასტმასის კარები; მიმდინარეობს ეზოს მოპირკეთების სამუშაოები
5 სექტემბერი 2018 წელი

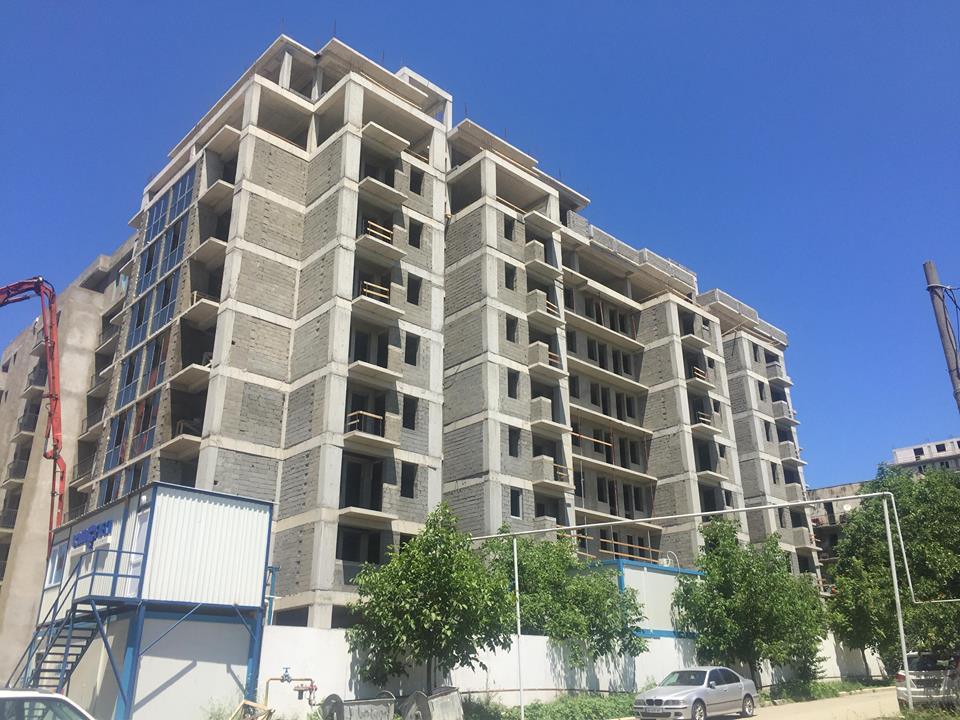

B ბლოკი კარკასულად დასრულდა

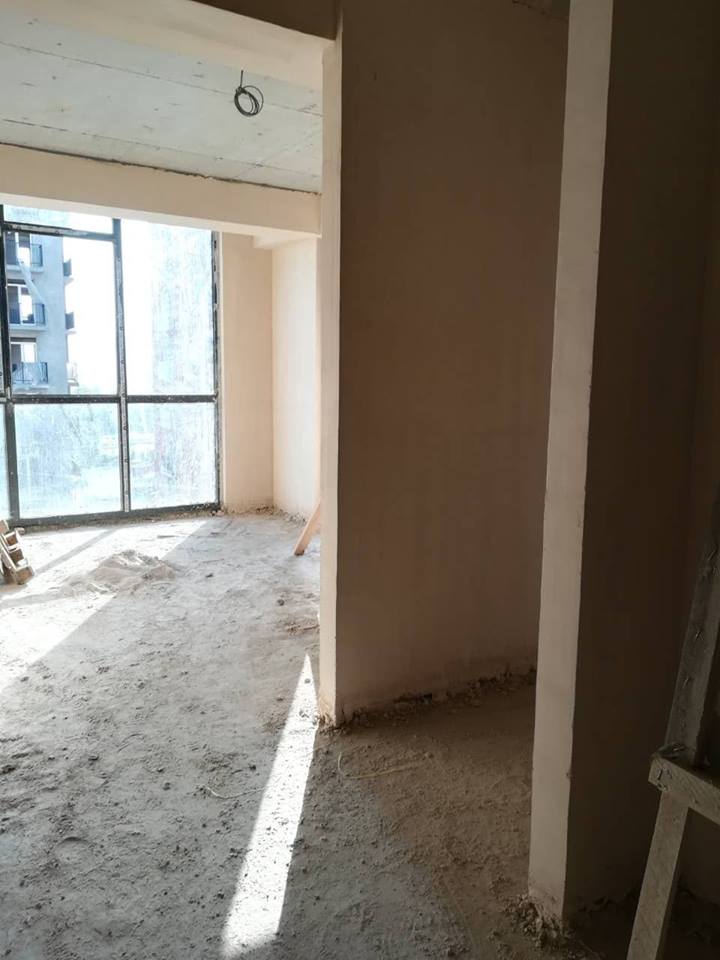

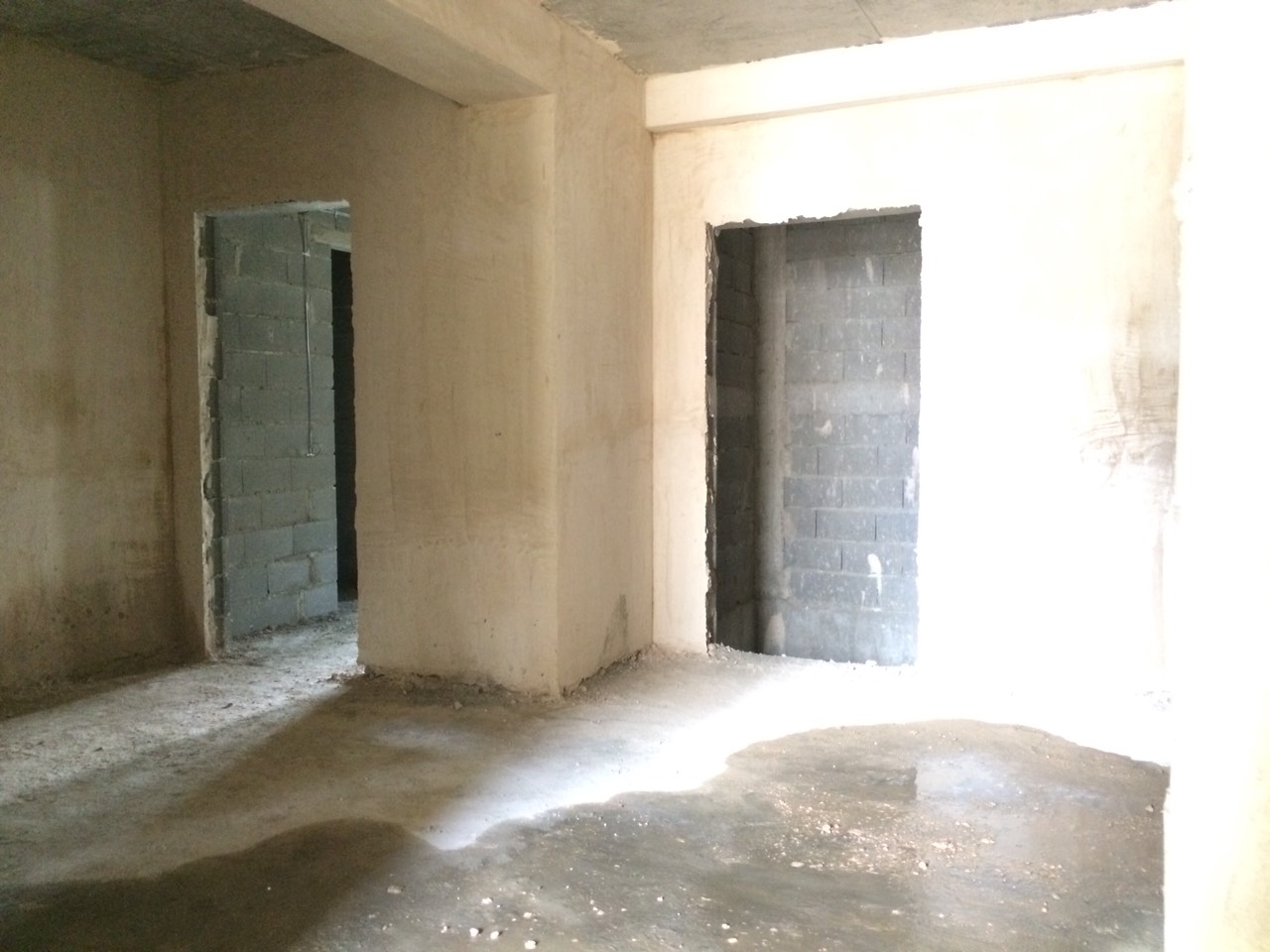

მიმდინარეობს B ბლოკში ტიხრების ამოყვანა
12 ივლისი 2018 წელი

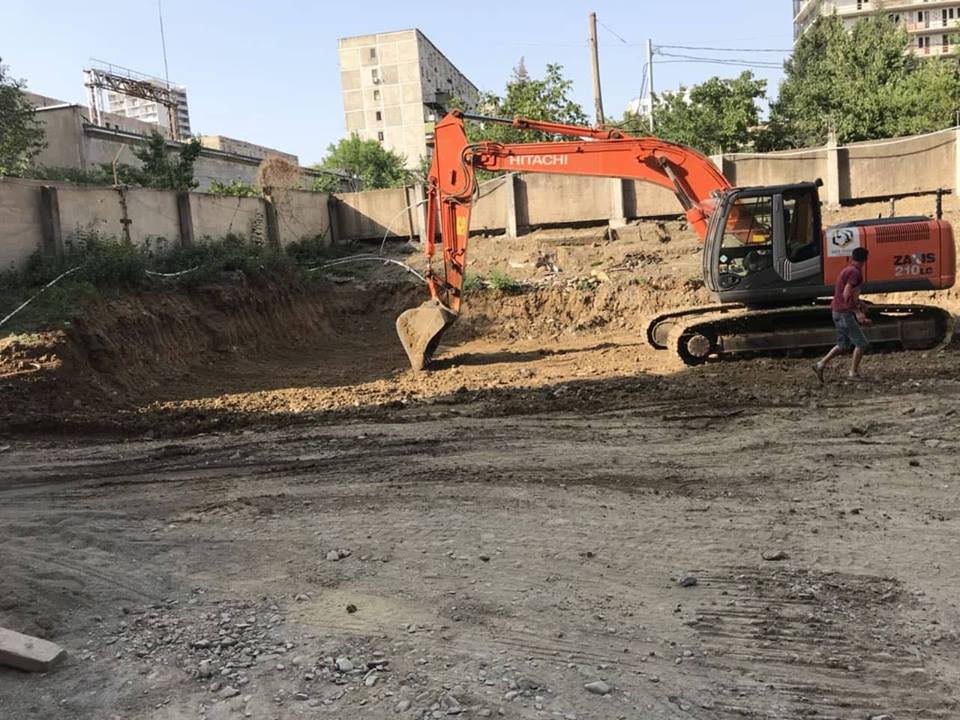

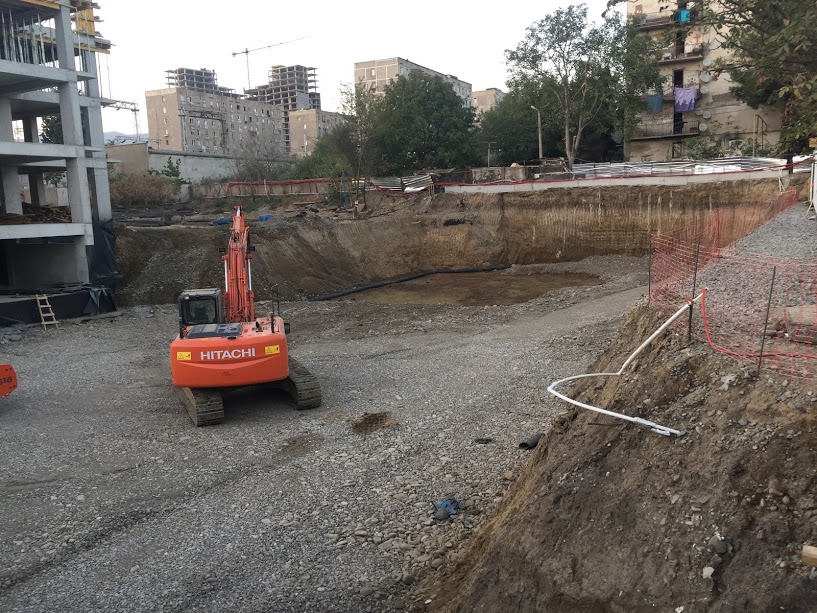

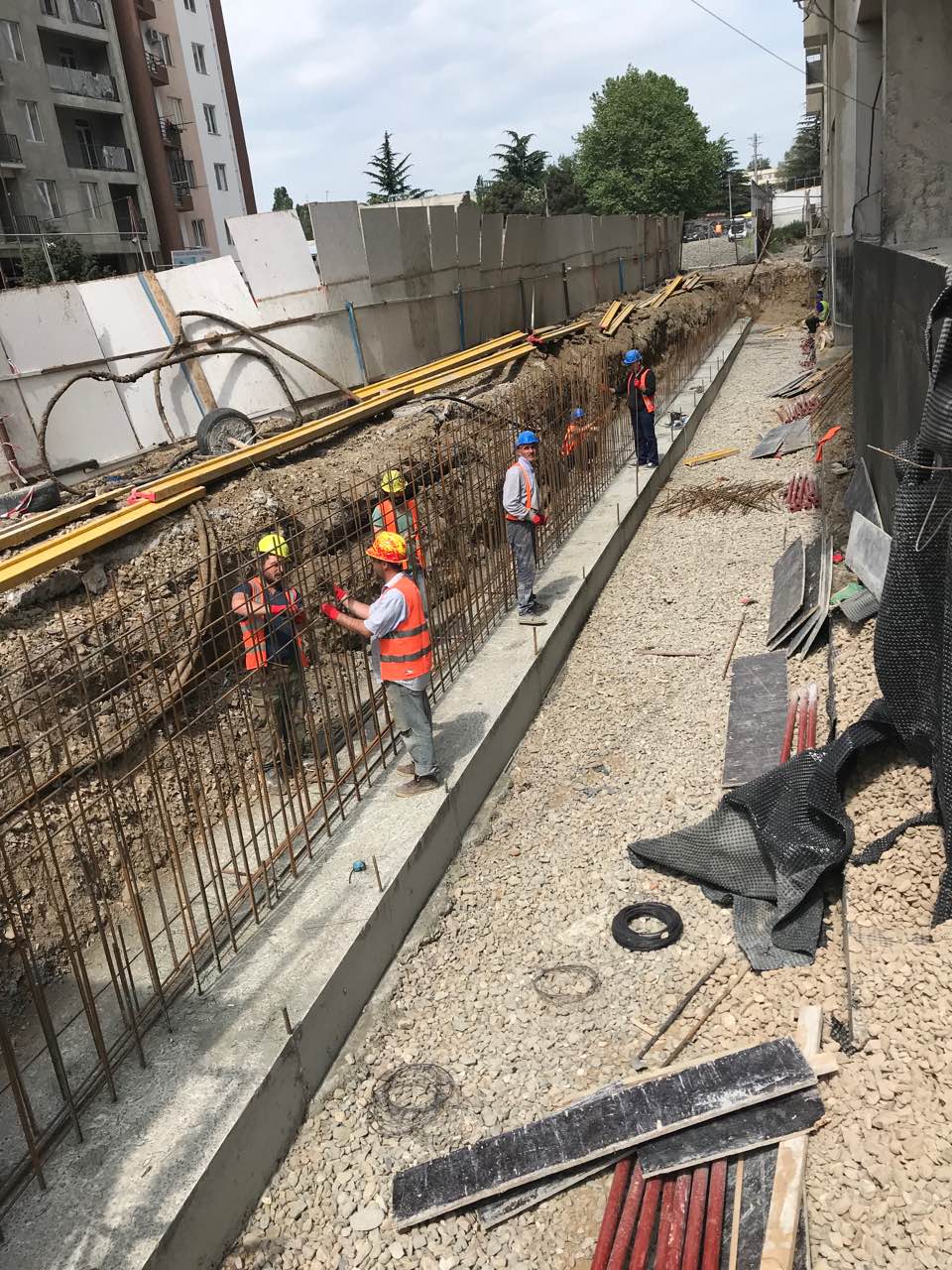

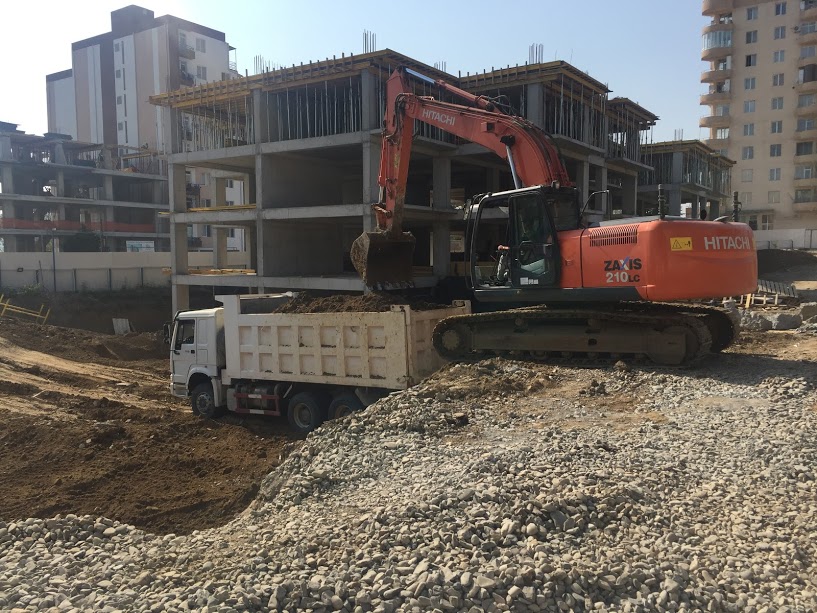

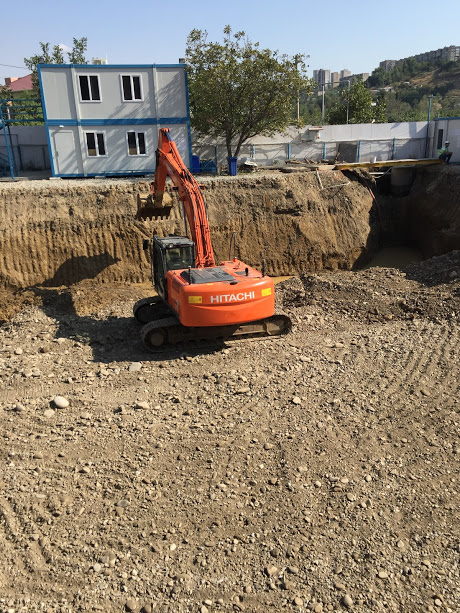

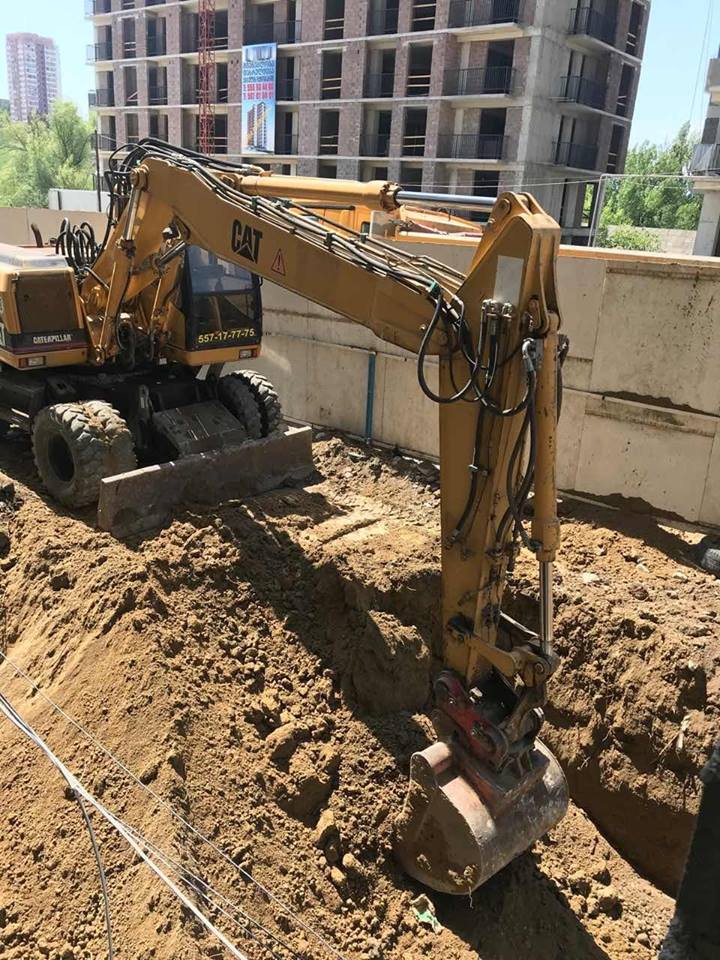

მიწის გატანის სამუშაოები
8 ივნისი 2018 წელი

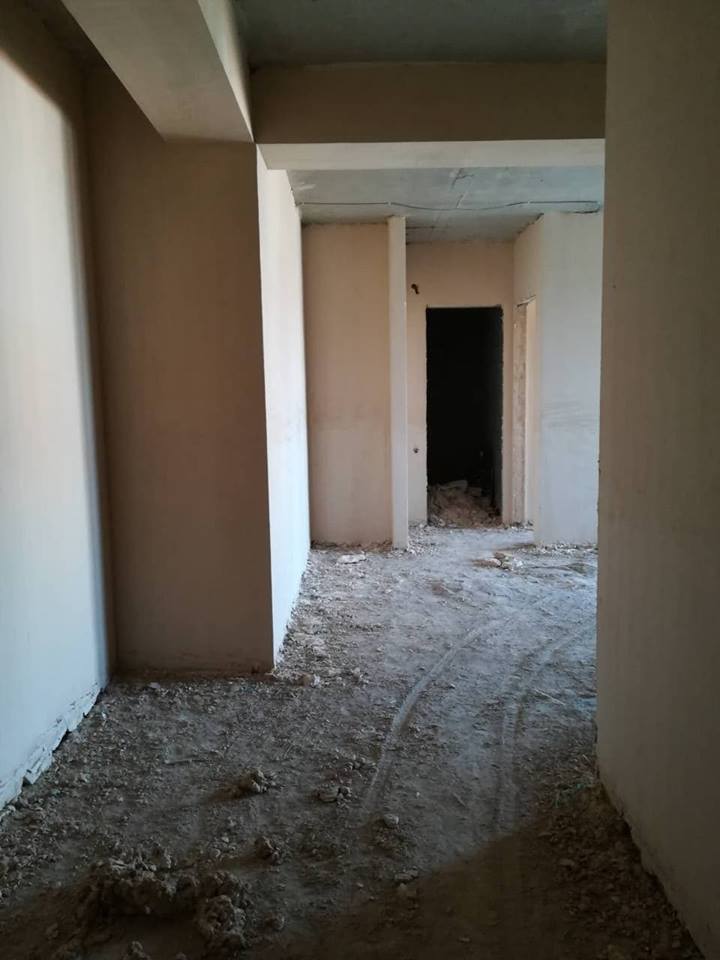

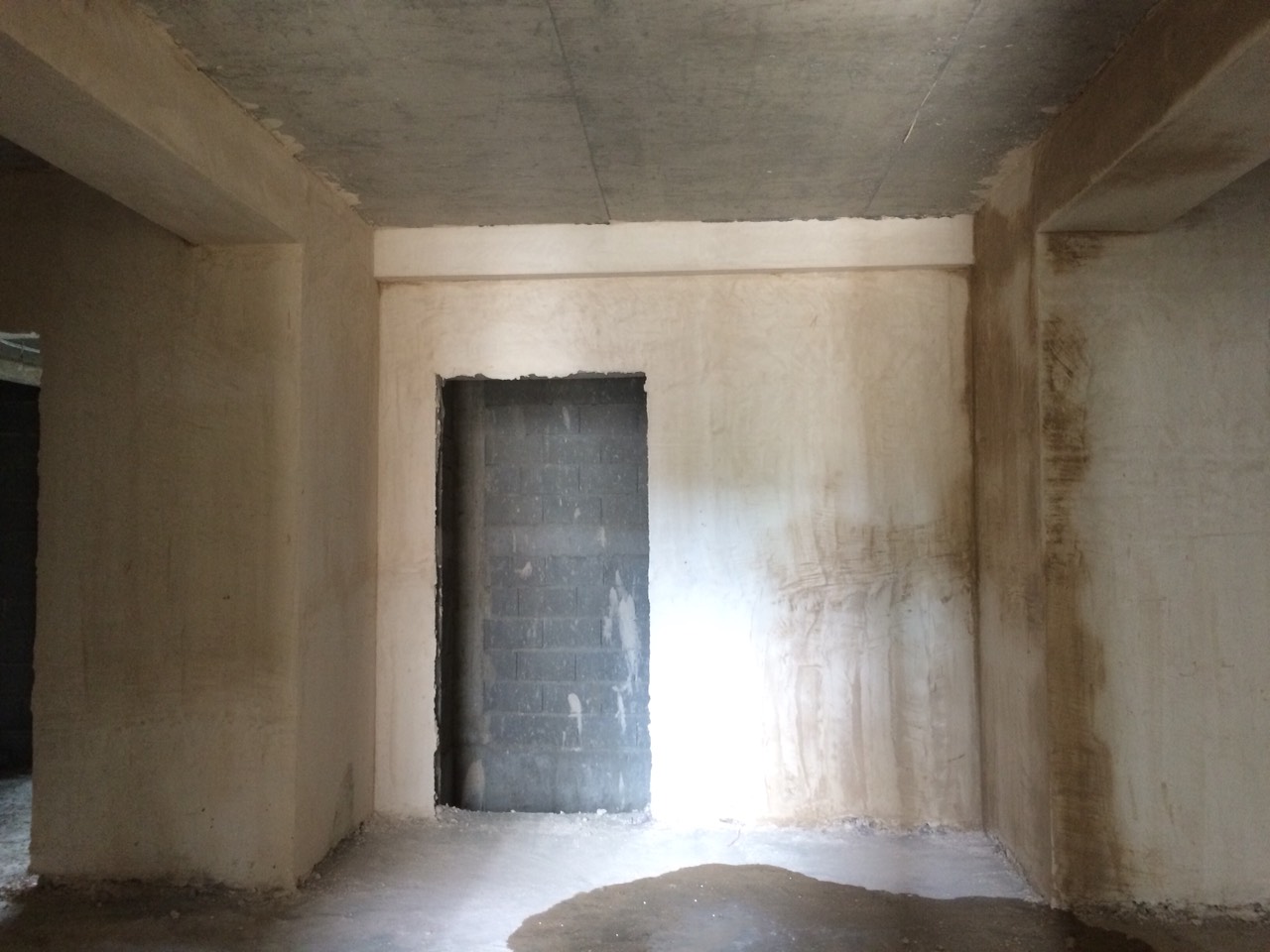

ბინების ტიხრების ამოყვანა
ალუმინის ვიტრაჟების მონტაჟი
23 მაისი 2018 წელი
ჩაისხა პანდუსის კედელი
10 მაისი 2018 წელი
მიმდინარეობს პანდუსის კედლის მოწყობა A და B ბლოკისთვის:
25 აპრილი 2018 წელი

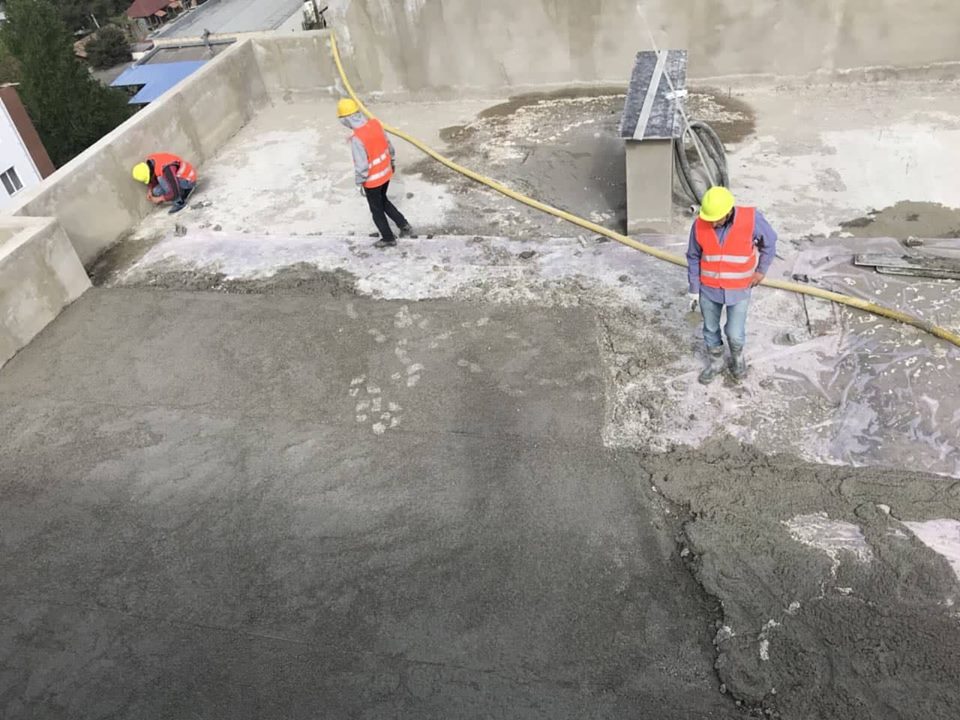

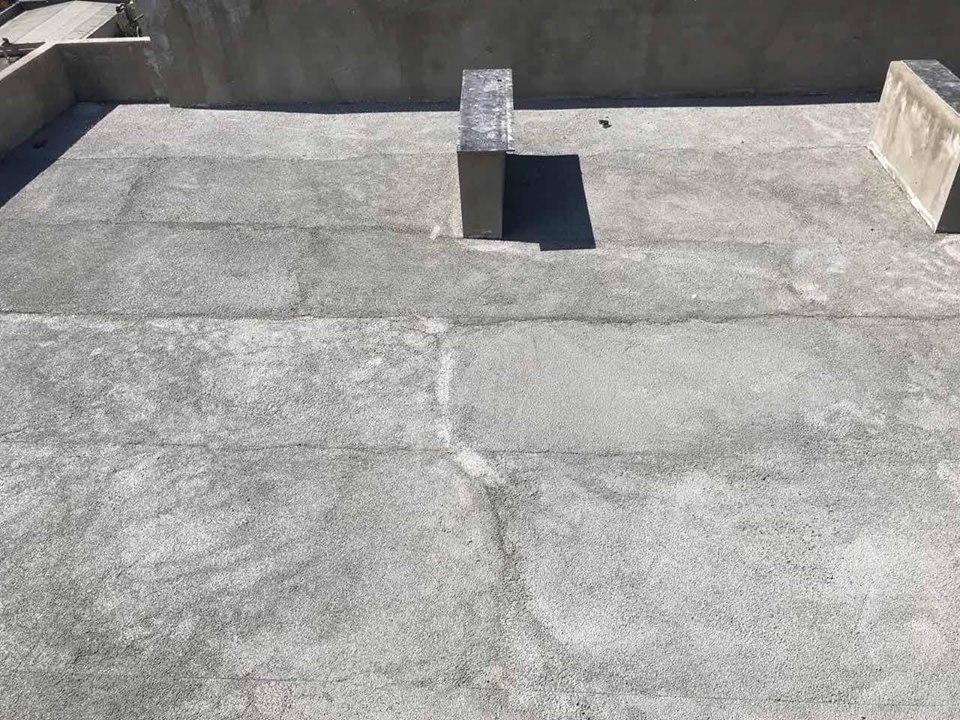

თანამედროვე მეთოდით მოიჭიმა b ბლოკის სახურავი
ჩაისხა b ბლოკის ლიფტის შახტის კოლონები და სახურავზე ასასვლელი კიბე
12 მარტი 2018 წელი

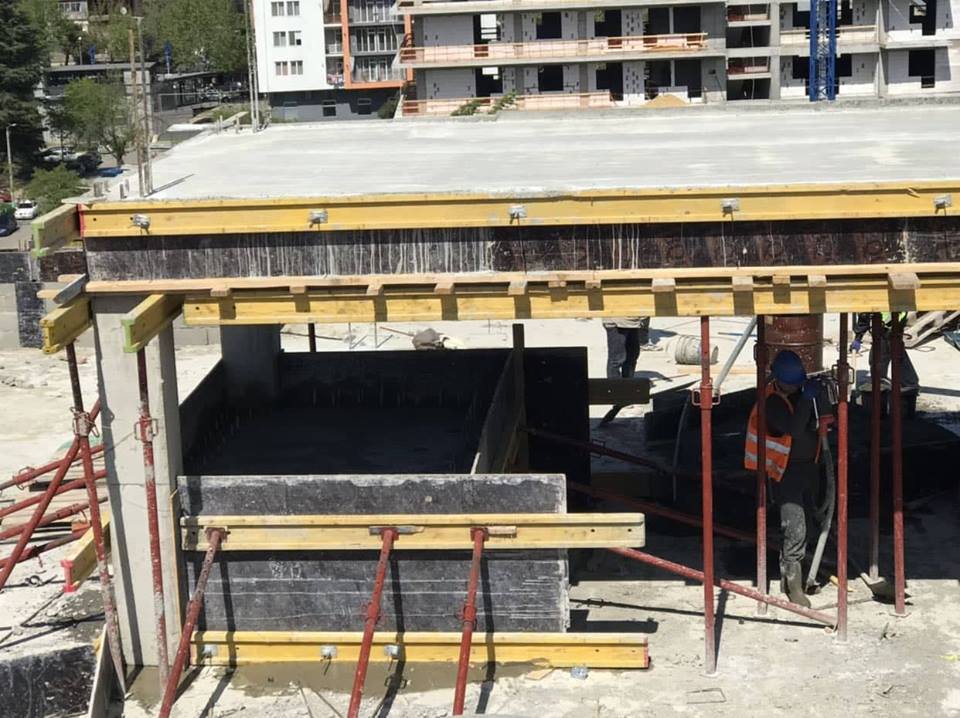

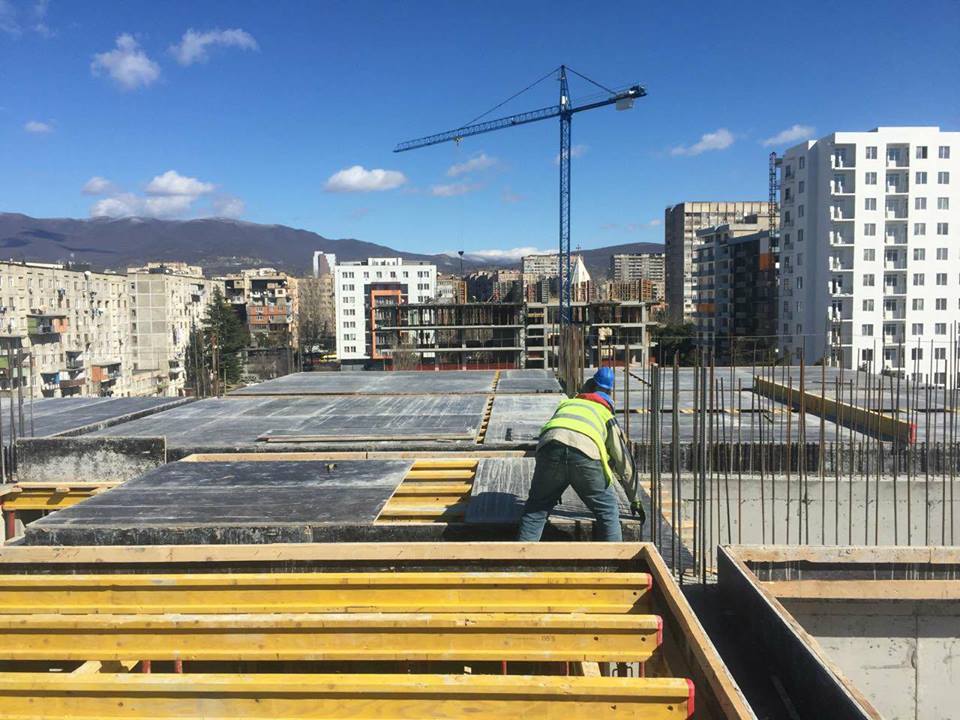

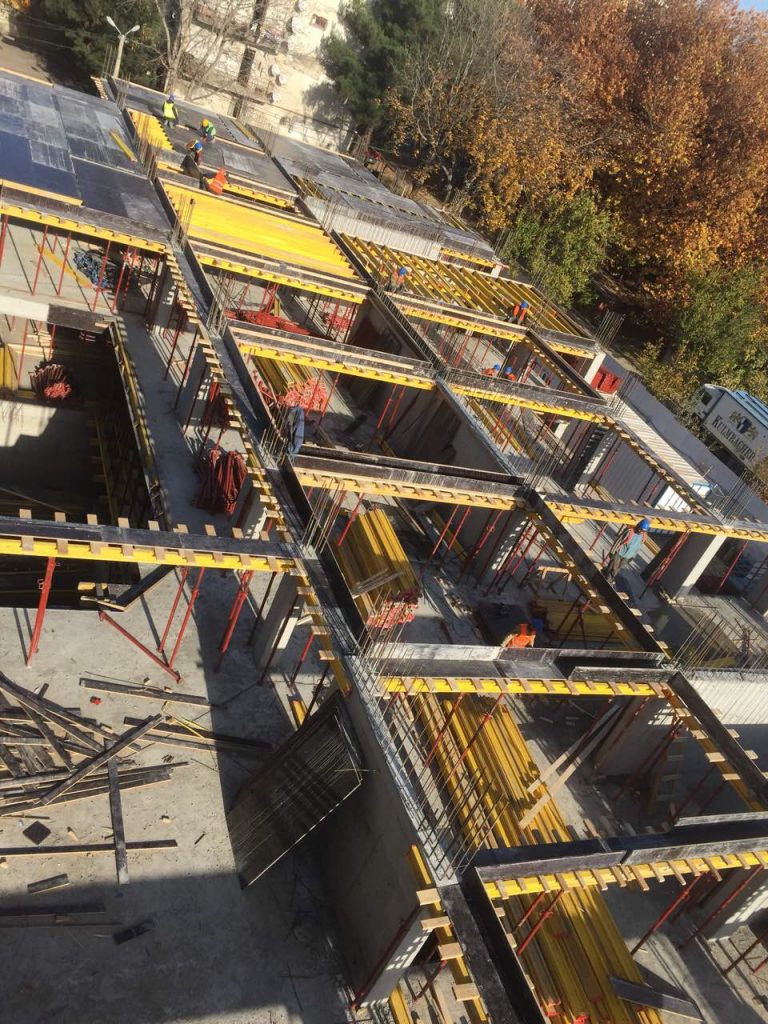

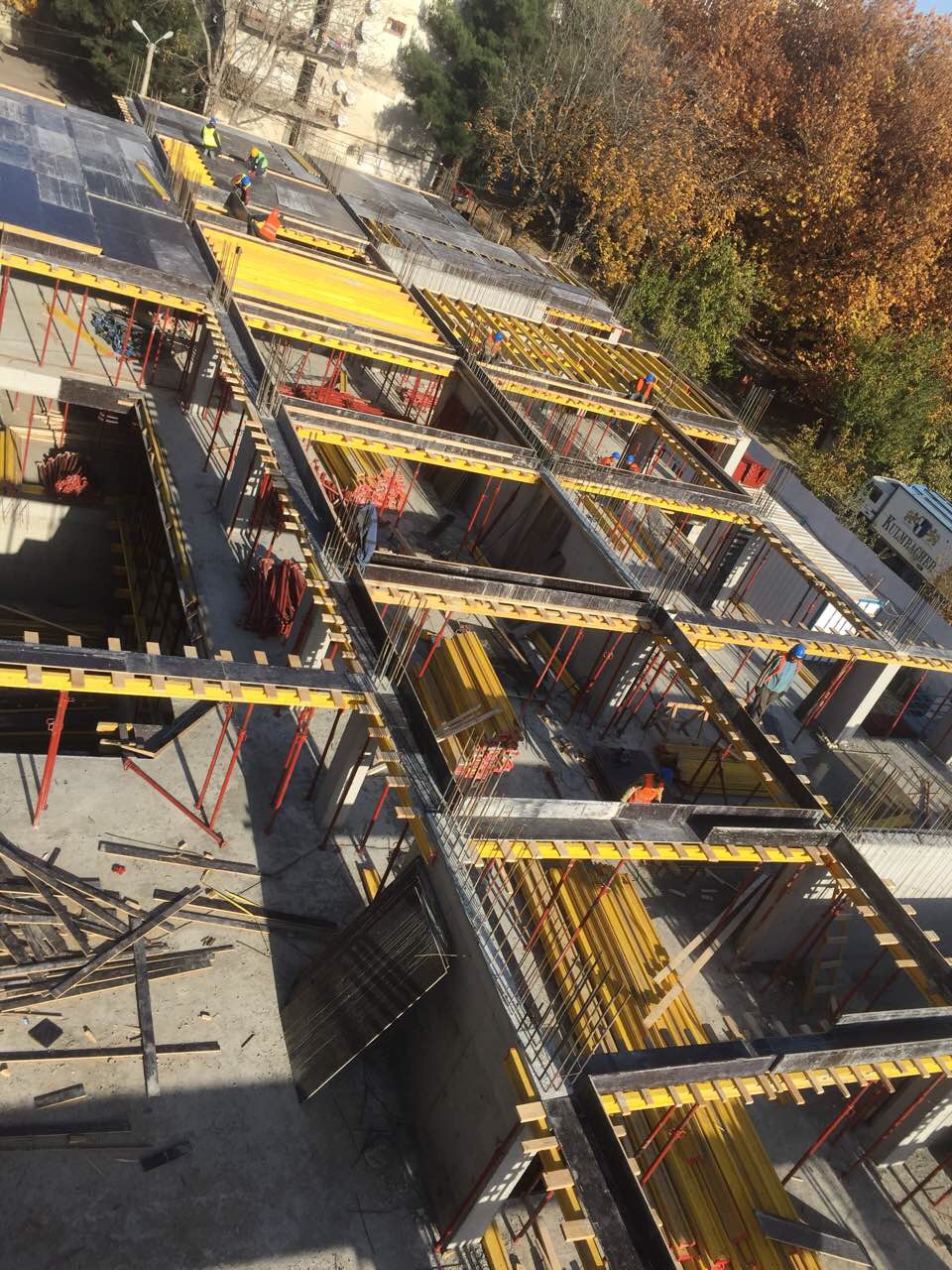

მიმდინარეობს B ბლოკის მე-8 სართულის გადახურვის ფილის ყალიბის მოწყობა

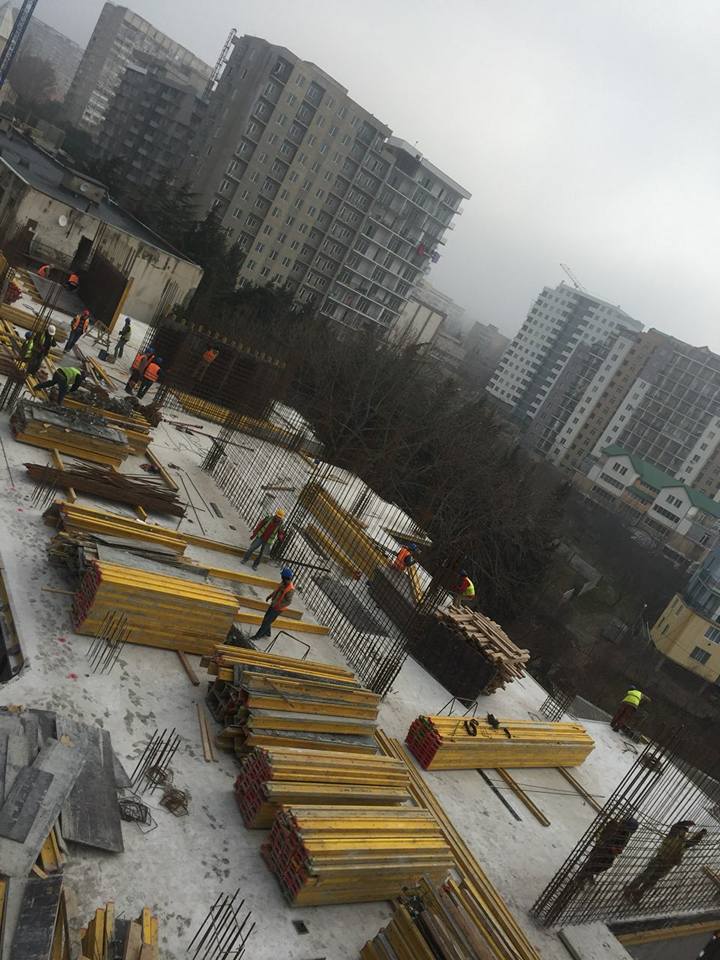

22 იანვარი 2018 წელი

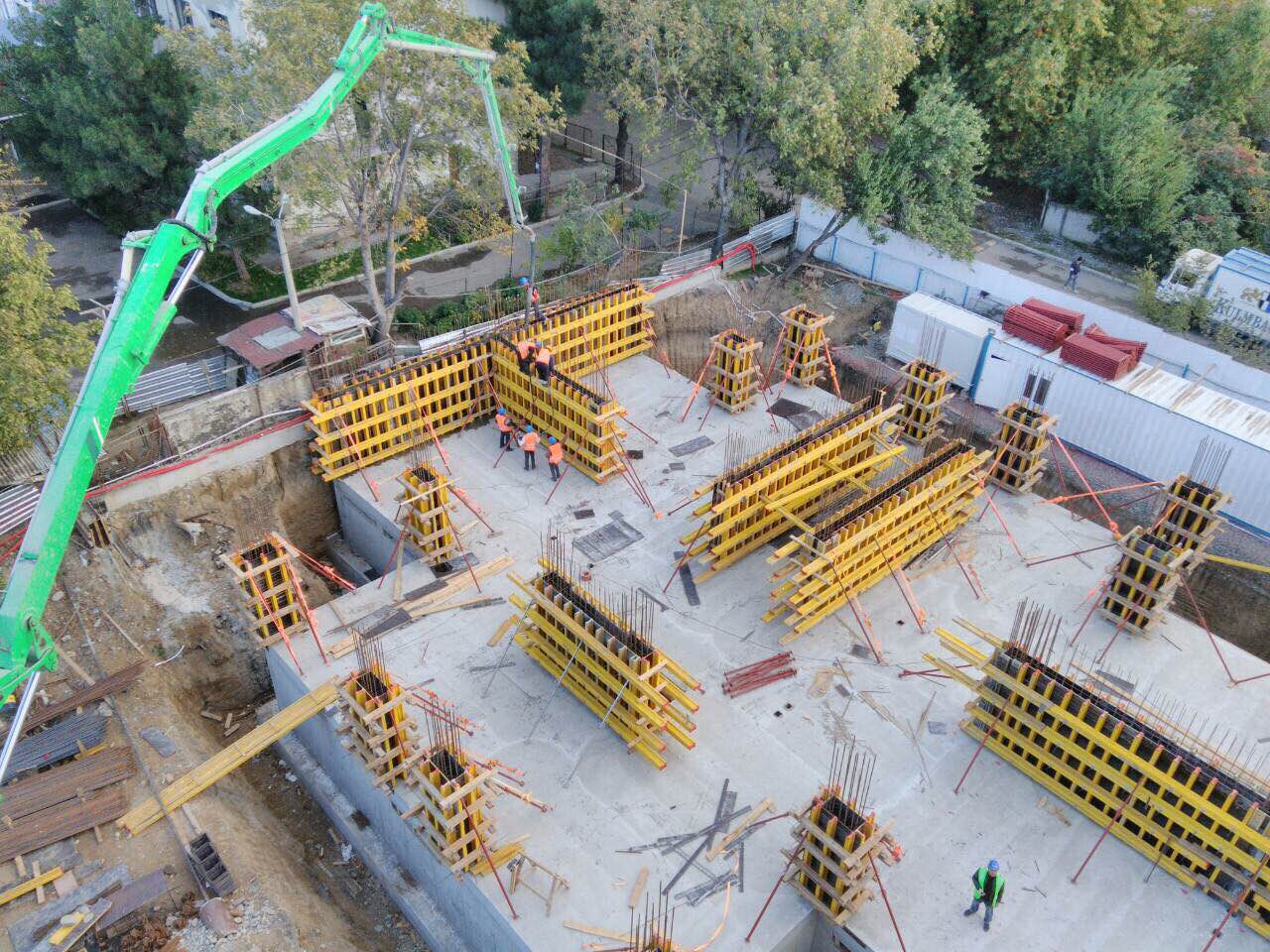

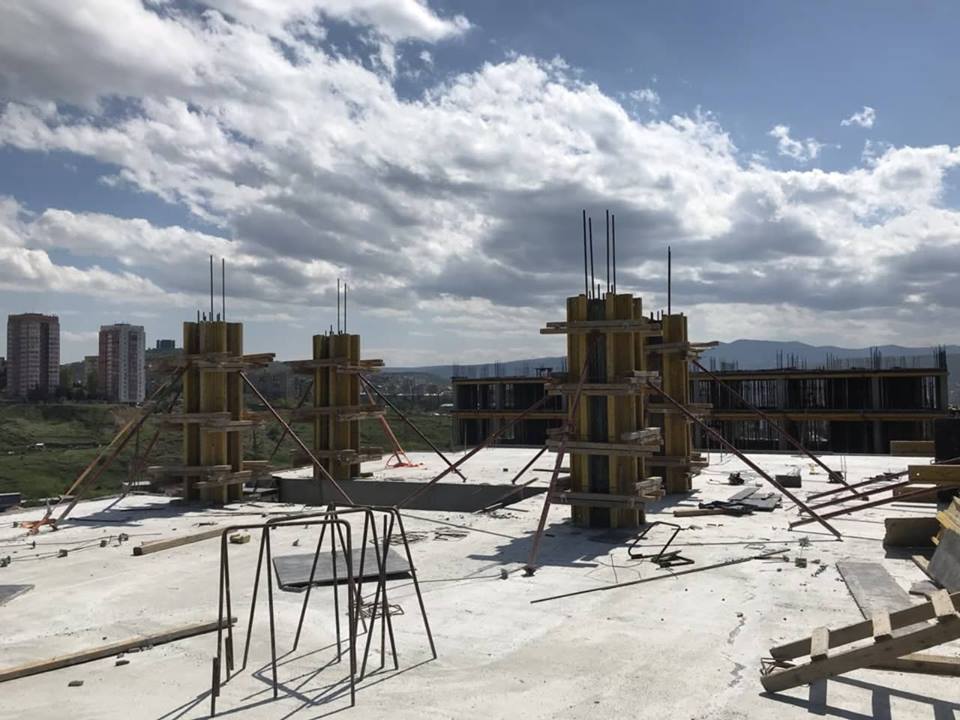

მიმდინარეობს ბ კორპუსის მე-6 სართულის სვეტებისა და დიაფრაგმის მოწყობა
